دليل البدء السريع للحضور

The ManageBac+ Team
  • محدَّث
Markdown
إجابة سريعة :

يُتيح ManageBac+ نوعين من تسجيل الحضور. يُسجّل مشرفو الفصول الدراسية حضور الطلاب مرة واحدة يوميًا في مساحة العمل > الفصل الدراسي > الحضور. يُسجّل المعلمون حضور الطلاب لكل حصة دراسية في الفصول > تحديد الفصل > الحضور. يُضبط المسؤولون ذلك في الإعدادات > الحضور والتقويم.

للمدارس التي تستخدم إضافة الحضور: كيفية إعداد حسابك، وتسجيل الحضور، وإدارة الجداول الزمنية، وإبقاء أولياء الأمور على اطلاع.

لقطة شاشة: القائمة الرئيسية لـ ManageBac+ مع فتح "مساحة العمل الخاصة بي" وتحديد "حضور الفصل الدراسي".
مكان العثور عليه: مساحة العمل الخاصة بي > الفصل الدراسي > الحضور. يوجد حضور الفصل في الفصول الدراسية > فصلك الدراسي > الحضور ، وتوجد سجلات المدرسة بأكملها في Insights > مدير الحضور.
أريد أن انتقل إلى
اختر حضور الفصل الدراسي أو حضور الحصة الإعدادات > الحضور والتقويم > الإعدادات
سجل حضور قياسي في الفصل الدراسي مساحة عملي > الفصل الدراسي > الحضور
سجل حضور الطلاب في الصف الفصول الدراسية > حدد الفصل > الحضور
قم بإعداد حساب الحضور إعدادات
تغيير أو مراجعة مستشاري الصفوف الدراسية المجموعات العمرية > الأعضاء
إدارة جداول الحصص والطلاب والمعلمين الفصول الدراسية > مدير الفصول الدراسية
استخدم مدير الحضور رؤى > مدير الحضور
شارك الحضور مع الطلاب وأولياء الأمور رؤى > التقارير، مساحة العمل الخاصة بي، الإعدادات

حضور الحصة أو الصف؟

حضور الطلاب في الصف حضور الحصص الدراسية
من يقوم بتسجيله؟ مستشار الفصل الدراسي للطالب معلمو الصف
أين مساحة عملي > الفصل الدراسي > الحضور > البرنامج الفصول الدراسية > حدد الفصل > الحضور
يلزم الإعداد لا توجد جداول زمنية أو فترات زمنية نظام التناوب (أيام الأسبوع أو دورة التناوب)، والفترات الزمنية، وجداول الحصص الدراسية
استخدمه عندما يتم تسجيل الحضور مرة واحدة يومياً يتم تسجيل الحضور أكثر من مرة في اليوم، أو في الفصول الدراسية المتخصصة

لقطة شاشة: صفحة الفصل الدراسي في مساحة العمل الخاصة بي مع علامات التبويب "الحضور" و"التعليقات الاستشارية" و"درجات الفصل الدراسي" وطلاب مستشار الفصل الدراسي
صفحة الفصل الدراسي في مساحة العمل الخاصة بي مع علامات التبويب الخاصة بالحضور والتعليقات الاستشارية ودرجات الفصل الدراسي وطلاب مستشار الفصل الدراسي.
لقطة شاشة: علامة تبويب الحضور داخل الفصل الدراسي مع التاريخ والفترة وإعدادات الحضور وتأكيدات الحضور المفقودة
علامة تبويب الحضور داخل الفصل الدراسي مع التاريخ والفترة وإعدادات الحضور والتأكيدات المفقودة.

إذا كنت تقوم بتسجيل الحضور مرة واحدة فقط في اليوم، فقم بتمكين خيار "الصف الدراسي فقط" في إعدادات حضور برنامج السنوات الابتدائية (PYP) وقم بتسجيل كل شيء تحت علامة تبويب "الصف الدراسي".

يمكن تسمية الفصل بـ "الفصل الدراسي". يتم حفظ الحضور المسجل في علامة تبويب الحضور الخاصة بهذا الفصل كـ "حضور الفصل".

سجل حضور قياسي في الفصل الدراسي

  1. انتقل إلى مساحة عملي > الفصل الدراسي > الحضور ، ثم اختر البرنامج. ستظهر لك قائمة الطلاب المسجلين لديك، مصنفة حسب السنة الدراسية والبرنامج الدراسي، ومرتبة حسب اسم العائلة.

    لقطة شاشة: قائمة حضور الطلاب في الصف الدراسي مع فئات الحضور، حدد جميع الطلاب بـ "نعم" وقم بالتصدير إلى Excel

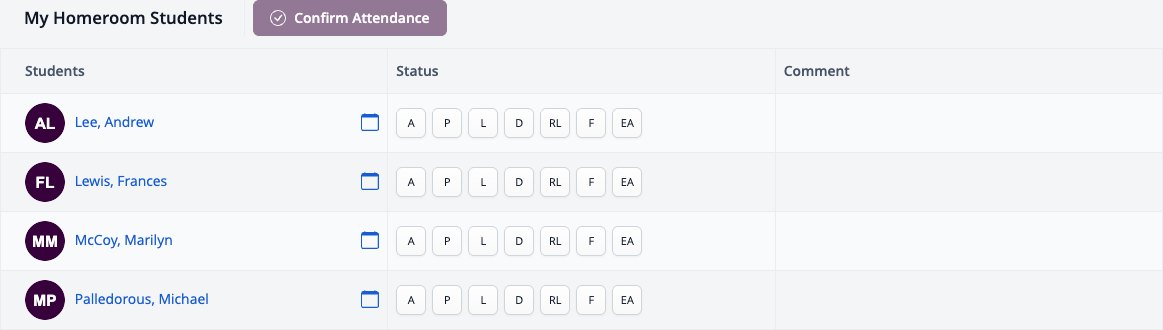

  2. اختر فئة لكل طالب، مثل : حاضر (P) ، غ غائب (A)، أو متأخر (L). مرر مؤشر الماوس فوق الزر لعرض فئته. لتحديد جميع الطلاب دفعة واحدة، استخدم خيار "تحديد جميع الطلاب كـ". انقر على أيقونة الفقاعة لإضافة تعليق. إذا كانت مدرستك تستخدم نظام تأكيد الحضور، فانقر على "تأكيد الحضور" عند الانتهاء.

    لقطة شاشة: قائمة طلاب صفي مع أزرار فئات الحضور، وأيقونة التقويم، وعمود التعليقات

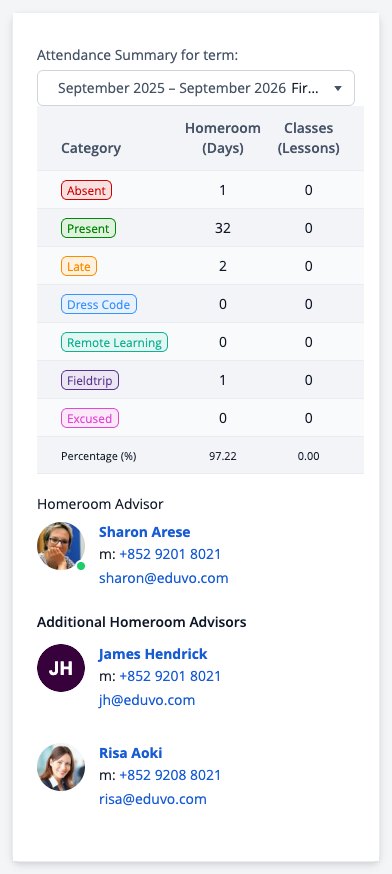

  3. انقر على أيقونة التقويم بجوار اسم الطالب لعرض ملخص حضوره للفصل الدراسي، مع إجمالي الحضور لكل فئة ونسبته المئوية. لتسجيل يوم آخر، اختر التاريخ أعلى قائمة الحضور.

    لقطة شاشة: ملخص الحضور لفصل دراسي مع إجمالي الحضور في الصف الدراسي والفصل حسب الفئة ونسبة الحضور
  4. استخدم اللوحة الموجودة على اليمين لعرض ملخص الفصل الدراسي اليومي ، وتصدير السجلات اليومية أو الأسبوعية أو الشهرية وتفاصيل الاتصال إلى Excel ، ومعرفة آخر وقت تم فيه تحديث الحضور.

    لقطة شاشة: اللوحة اليمنى تعرض ملخص الحصة اليومية، وخيار التصدير إلى Excel، وآخر تحديث.

الفصل الدراسي هو مصطلح قابل للتخصيص، لذا قد يظهر باسم "الإرشاد" أو "القسم" أو اسم آخر في مدرستك.

  • يتم تسجيل الحضور غير المسجل تلقائيًا عند منتصف الليل بتوقيت مدرستك. ما عليك سوى تسجيل الطلاب الذين لم يكونوا حاضرين.
  • الطالب الذي تم تسجيل غيابه في فصله الدراسي يظهر كغائب في حصصه الدراسية في ذلك اليوم، حتى يكون لدى معلمي الفصل سياق للموضوع.
  • إذا قدم أحد الوالدين طلب إعفاء من الحضور، فسيظهر ذلك في قائمة الحضور.
  • إذا تم تفعيل خاصية التسجيل البديل ، فسترى أيضًا الطلاب في أي فصل دراسي تقوم بتدريسه.
  • إذا كان الطالب مفقودًا من قائمتك، فتحقق من أنك مستشار الفصل الدراسي الخاص به في ملفه الشخصي أو في علامة تبويب الأعضاء الخاصة بمجموعة السنة الدراسية (انظر مستشاري الفصول الدراسية).

سجل حضور الطلاب في الصف

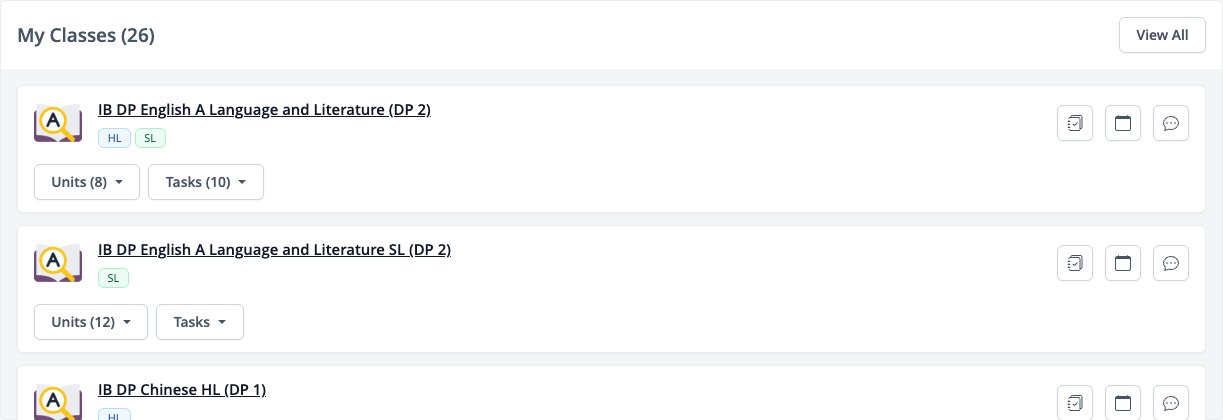

  1. في مساحة العمل الخاصة بي ، توفر أداة " فصولي الدراسية" وصولاً سريعاً إلى كل فصل دراسي وحضوره.

    لقطة شاشة: أداة "فصولي الدراسية" في مساحة عملي مع اختصارات دفتر الدرجات والحضور والمناقشات
  2. انتقل إلى الفصول الدراسية ، وحدد فصلك الدراسي، ثم افتح قسم الحضور.

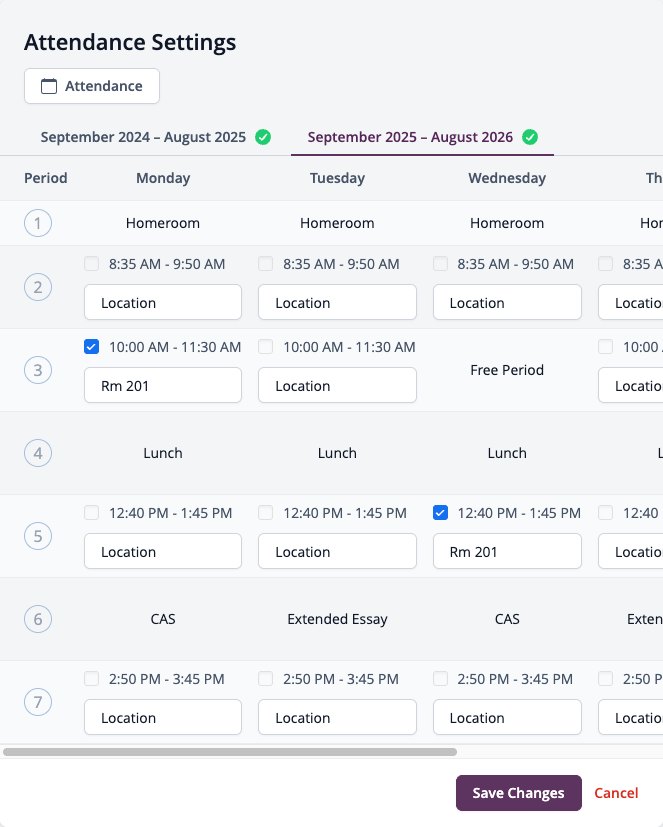

  3. إذا لم يقم أحد المشرفين بإعداد جدول حصصك، فحدد خانات الحصص للأيام التي تُعقد فيها الحصص. يمكنك أيضًا إدخال موقع القاعة.

    لقطة شاشة: إعدادات حضور الحصص الدراسية مع أيام وفترات انعقاد الحصة
  4. حدد فئة لكل طالب، أو استخدم خيار "تحديد جميع الطلاب كـ". ابحث عن طالب إذا لزم الأمر. انقر على أيقونة الفقاعة لإضافة تعليق.

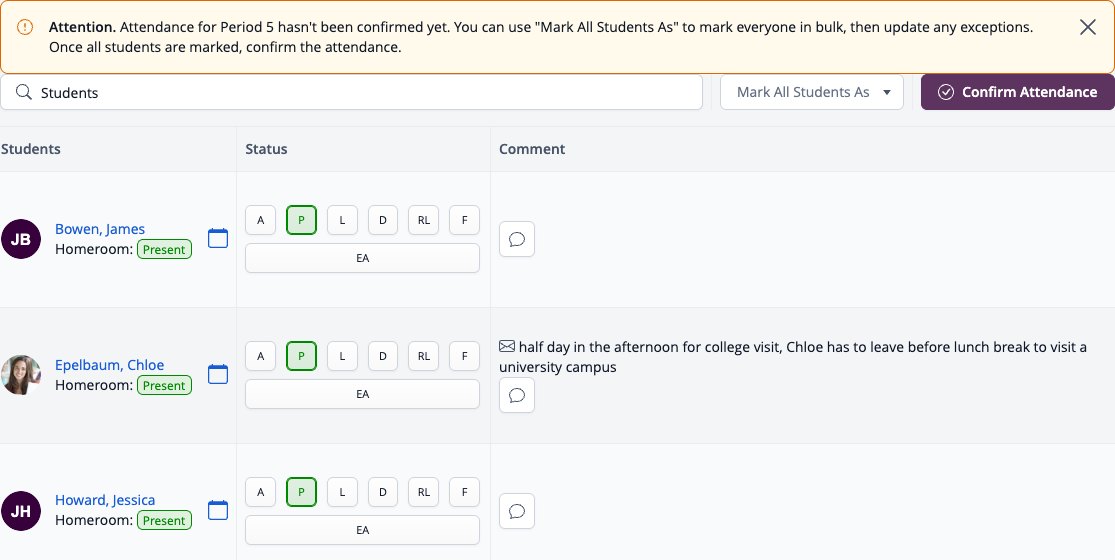

    لقطة شاشة: قائمة حضور الطلاب مع خيارات "تحديد جميع الطلاب كـ" و"تأكيد الحضور" وأزرار التصنيف والتعليقات
    لقطة شاشة: حضور الطلاب في الحصص الدراسية لهذا اليوم مع إمكانية البحث عن الطلاب
  5. لتحديث سجل سابق، اختر التاريخ من التقويم.

  • يظهر الطلاب الغائبون عن الحصة الدراسية بعلامة X حمراء. كما تظهر أعذار أولياء الأمور هنا أيضاً.
  • لا يمكنك اختيار التواريخ إلا عندما يكون موعد انعقاد الحصة مُدرجًا في جدولها الزمني. إذا اخترت يومًا آخر، سينتقل التقويم إلى يوم الحصة السابق أو التالي.
  • يتم تسجيل الحضور غير المسجل تلقائيًا عند منتصف الليل.

قم بإعداد حسابك لتسجيل الحضور

اتبع هذه الإعدادات بالترتيب. افتح كل إعداد للاطلاع على الخطوات.

خطوة من يحتاج إليه؟ انتقل إلى
الخطوة 1: مراجعة المنطقة الزمنية جميع المدارس الإعدادات > إعدادات المدرسة > الاسم والعنوان والشعار
الجزء الثاني: مراجعة المصطلحات الأكاديمية جميع المدارس الإعدادات > الشروط الأكاديمية
أ1. إعدادات الحضور على مستوى المدرسة جميع المدارس الإعدادات > الحضور والتقويم > الإعدادات
أ2. حضور البرنامج والإجازات جميع المدارس علامة تبويب مستوى البرنامج
أ3. إعدادات السنوات الابتدائية المدارس الابتدائية مستوى البرنامج > سنوات البكالوريا الدولية الابتدائية
أ4. اليوم الأول من دورة التناوب المدارس التي تستخدم دورة التناوب التقويم على مستوى البرنامج
HR1. مصطلحات الفصل الدراسي حضور الطلاب في الفصل الدراسي الإعدادات > إعدادات المدرسة > المصطلحات
HR2. تعيين مرشدين للطلاب حضور الطلاب في الفصل الدراسي المجموعات العمرية > الأعضاء
ج1. مصطلحات الدرس حضور الحصص الدراسية الإعدادات > إعدادات المدرسة > المصطلحات
ج2. ضبط الفترات حضور الحصص الدراسية الإعدادات > الحضور والتقويم > الفترات
ج3. استيراد جداول الحصص الدراسية حضور الحصص الدراسية مدير الفصول > استيراد الجداول الزمنية
ج4. مراجعة تعارضات الجدول الزمني حضور الحصص الدراسية استيراد الجداول الزمنية

قبل أن تبدأ

الخطوة 1: مراجعة المنطقة الزمنية

انتقل إلى الإعدادات > إعدادات المدرسة > الاسم والعنوان والشعار > المنطقة الزمنية. يستخدم ManageBac+ هذه المنطقة الزمنية لإرسال ملخصات وتذكيرات يومية وأسبوعية، ويتم تعيين حالة الحضور عند منتصف الليل في هذه المنطقة الزمنية إلى "حاضر".

لقطة شاشة: معلومات الاتصال في خانات الاسم والعنوان والشعار مع خانة المنطقة الزمنية
معلومات الاتصال: الاسم، العنوان، والشعار مع حقل المنطقة الزمنية.
الجزء الثاني: مراجعة المصطلحات الأكاديمية

انتقل إلى الإعدادات > الفصول الدراسية وحدد البرنامج. اختر "تعديل" في السنة الدراسية لتغيير مواعيد الفصل الدراسي لتتوافق مع تقويم الحضور الخاص بك، أو اختر " إضافة سنة دراسية".

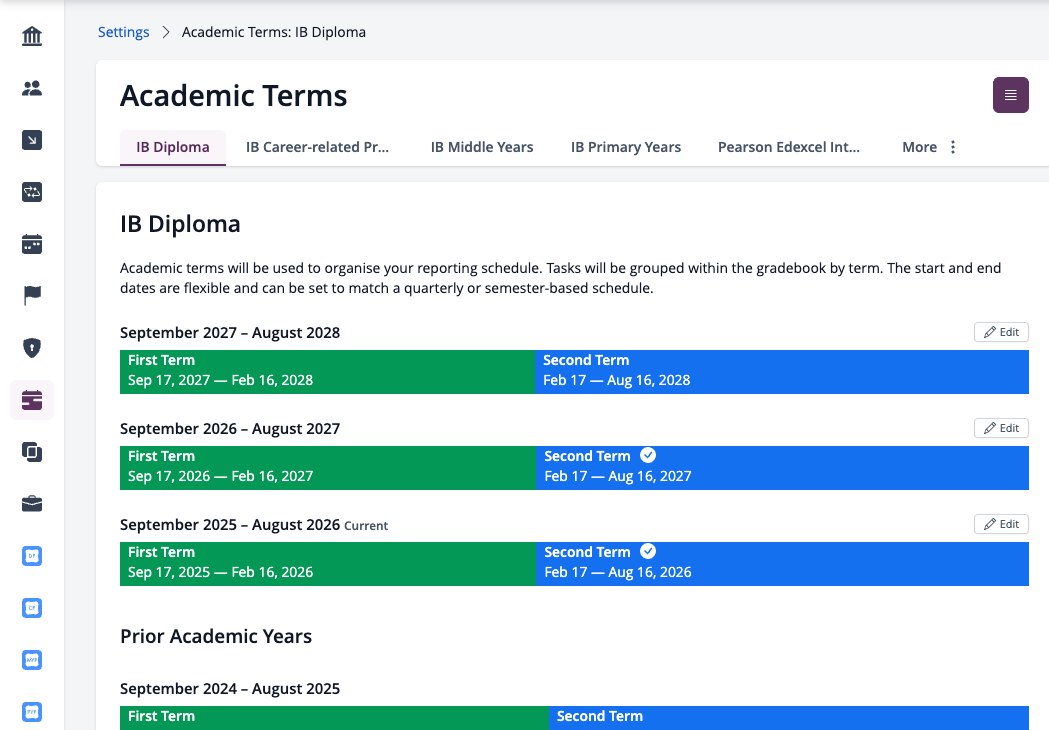

لقطة شاشة: صفحة المصطلحات الأكاديمية مع خياري تعديل وإضافة السنة الدراسية
صفحة المصطلحات الأكاديمية مع إمكانية تعديل وإضافة السنة الدراسية.

إعدادات الحضور

أ1. إعدادات الحضور على مستوى المدرسة

انتقل إلى الإعدادات > الحضور والتقويم > الإعدادات.

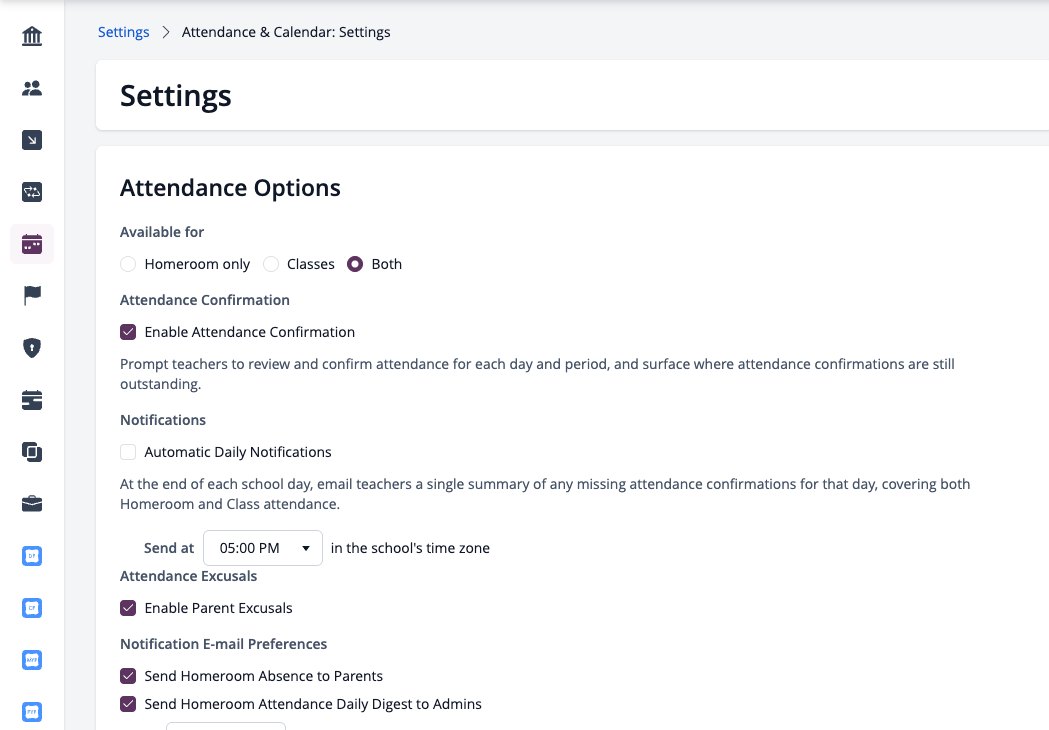

لقطة شاشة: صفحة إعدادات الحضور مع خيارات الحضور: متاح لـ، تأكيد الحضور، الإشعارات والأعذار
صفحة إعدادات الحضور مع خيارات الحضور: متاح لـ، تأكيد الحضور، الإشعارات والأعذار.
  1. ضمن قسم "متاح لـ" ، اختر "الفصل الدراسي فقط" أو "الصفوف" أو "كلاهما".

  2. قم بتفعيل خيار "تمكين تأكيد الحضور" لحث المعلمين على مراجعة وتأكيد الحضور لكل يوم وفترة، ولمعرفة الحالات التي لم يتم فيها تأكيد الحضور بعد.

  3. فعّل خاصية الإشعارات اليومية التلقائية لإرسال ملخص عبر البريد الإلكتروني للمعلمين بتأكيدات الحضور المفقودة في نهاية كل يوم دراسي، وذلك لكل من حضور الحصص الدراسية والصفوف. اختر الوقت في خانة "الإرسال في".

  4. قم بتفعيل خيار "تمكين أعذار أولياء الأمور" للسماح لأولياء الأمور بتقديم أعذار عن الحضور.

  5. قم بتفعيل خاصية إرسال إشعار غياب الطالب إلى أولياء الأمور لإرسال بريد إلكتروني إليهم عندما يتم تسجيل غياب طفلهم في الفصل الدراسي.

  6. فعّل خاصية إرسال ملخص حضور الطلاب اليومي إلى المشرفين للحصول على قائمة يومية بالطلاب الغائبين عن الحصة. كما سيتم إعلامك أيضاً عند حضور جميع الطلاب.

  7. قم بتمكين خيار إرسال الحضور الأسبوعي إلى المسؤولين للحصول على ملخص أسبوعي للطلاب الذين تغيبوا عن عدد محدد من حصص التوجيه أو الحصص الدراسية.

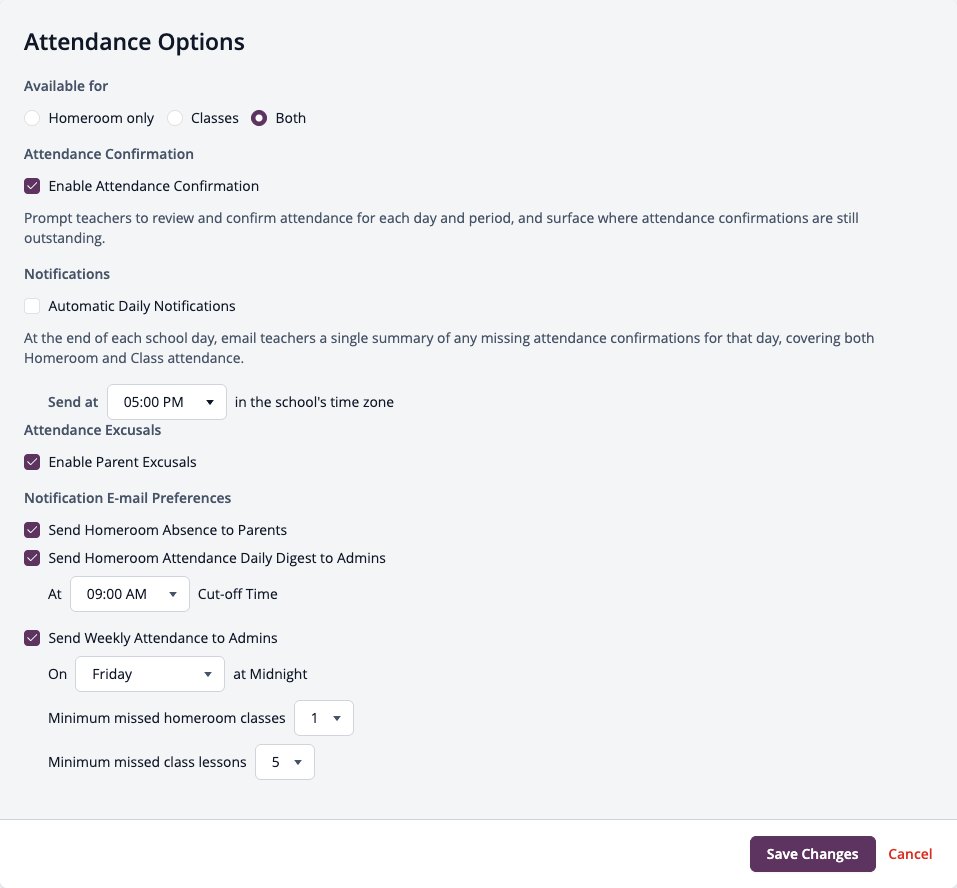

    لقطة شاشة: خيارات الحضور مع تأكيد الحضور، والإشعارات، وأعذار أولياء الأمور، وإعدادات الملخص

بالنسبة للبرامج الأساسية، يمكنك حصر الحضور في الفصل الدراسي فقط في إعدادات مستوى البرنامج (A3).

أ2. حضور البرنامج وجداول العطلات

حدد علامة التبويب "مستوى البرنامج ".

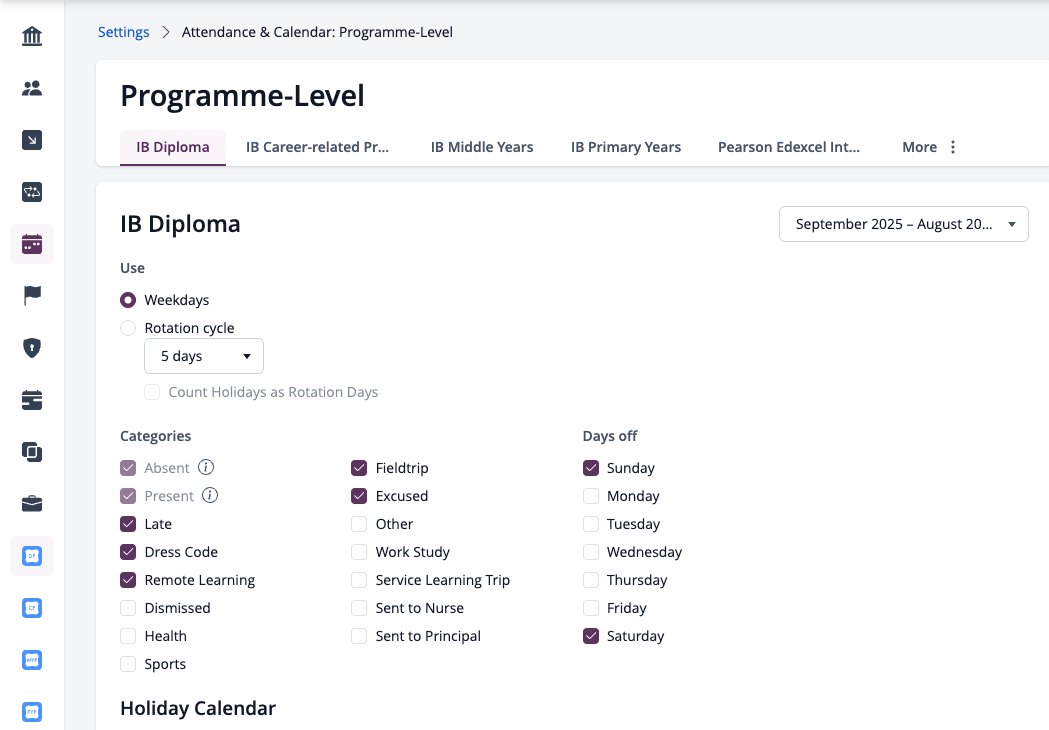

لقطة شاشة: إعدادات الحضور على مستوى البرنامج لدبلوم البكالوريا الدولية مع أيام الأسبوع أو دورة التناوب، والفئات، وأيام الإجازة
إعدادات الحضور على مستوى البرنامج لشهادة البكالوريا الدولية مع أيام الأسبوع أو دورة التناوب، والفئات وأيام الإجازة.
  1. اختر البرنامج والسنة الدراسية.

  2. اضبط الجدول الزمني على أيام الأسبوع أو دورة تناوب مخصصة (على سبيل المثال 10 أيام). يمكنك اختيار احتساب أيام العطلات في التناوب.

  3. حدد الفئات التي يمكن للمعلمين استخدامها، مثل التأخير أو الصحة أو الزي المدرسي. استخدم خيار "تخصيص الفئات" لتغيير الألوان والملصقات.

  4. حدد التواريخ في التقويم لتعيين العطلات. حدد تاريخًا مرة أخرى لإزالته. تظهر العطلات باللون الأصفر، ولا تُحتسب ضمن إجمالي الحضور، ولا يمكن للمعلمين تسجيل الحضور فيها.

أ3. مدارس المرحلة الابتدائية (المدارس التي تضم المرحلة الابتدائية)

انتقل إلى الإعدادات > الحضور والتقويم > مستوى البرنامج > سنوات المرحلة الابتدائية في برنامج البكالوريا الدولية.

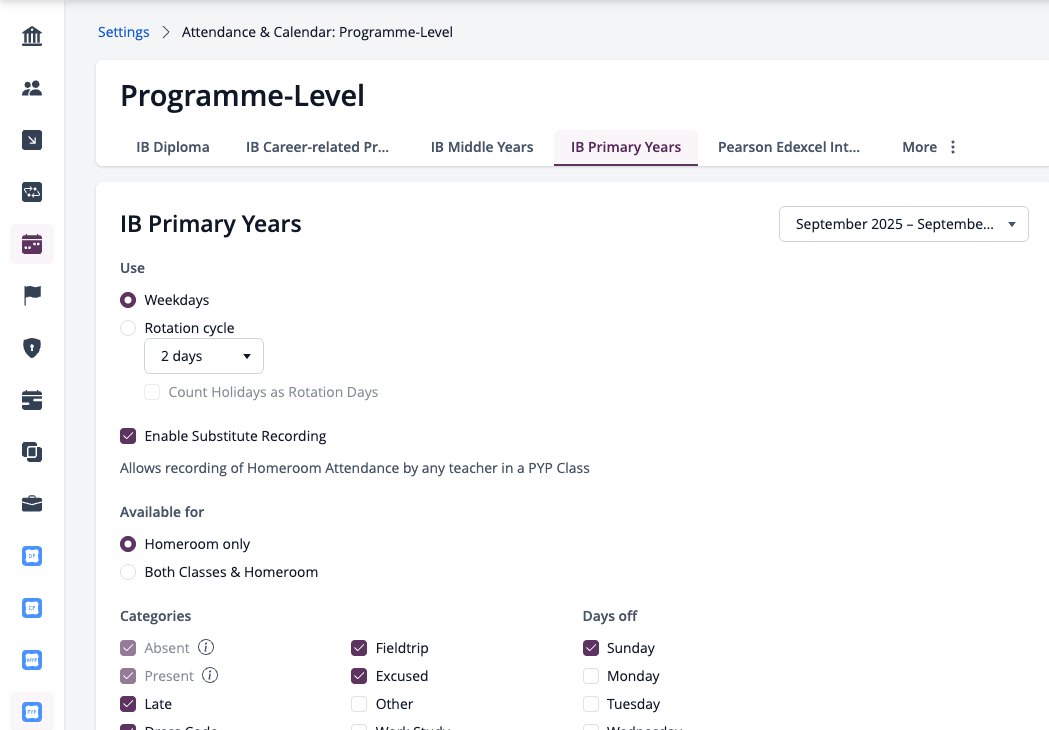

لقطة شاشة: إعدادات برنامج السنوات الابتدائية في منظمة البكالوريا الدولية مع تفعيل تسجيل البديل ومتاح للفصل الدراسي فقط
إعدادات برنامج السنوات الابتدائية IB مع تمكين التسجيل البديل ومتاح للفصل الدراسي فقط.
  • تفعيل التسجيل البديل: يمكن لأي معلم في فصل برنامج السنوات الابتدائية (PYP) تسجيل حضور الطلاب في الفصل. سيتمكن من رؤية الطلاب الذين يشرف عليهم بالإضافة إلى جميع الطلاب في فصول برنامج السنوات الابتدائية (PYP) التي يدرسها.
  • الصف الدراسي فقط: استخدم هذا الخيار إذا بقي طلاب برنامج السنوات الابتدائية في فصل واحد طوال اليوم، بحيث تسجل حضورًا واحدًا في اليوم.

في حال تفعيل هذا الإعداد، فإنه ينطبق أيضاً على جميع المعلمين في برنامج PYP Next.

أ4. اليوم الأول من دورة التناوب (مدارس التناوب)
  1. في التقويم الدراسي، حدد الرقم الأحمر في اليوم الأول من الفصل الدراسي.

    لقطة شاشة: رقم الدورة باللون الأحمر في اليوم الأول من الفصل الدراسي
  2. اختر يوم بدء الفصل الدراسي.

    لقطة شاشة: تحديد رقم بدء دورة الدوران

حدد مواعيد الفصل الدراسي أولاً، ثم جدول العطلات والتناوب.

حضور الطلاب في الفصل الدراسي

HR1. تخصيص مصطلحات الفصل الدراسي

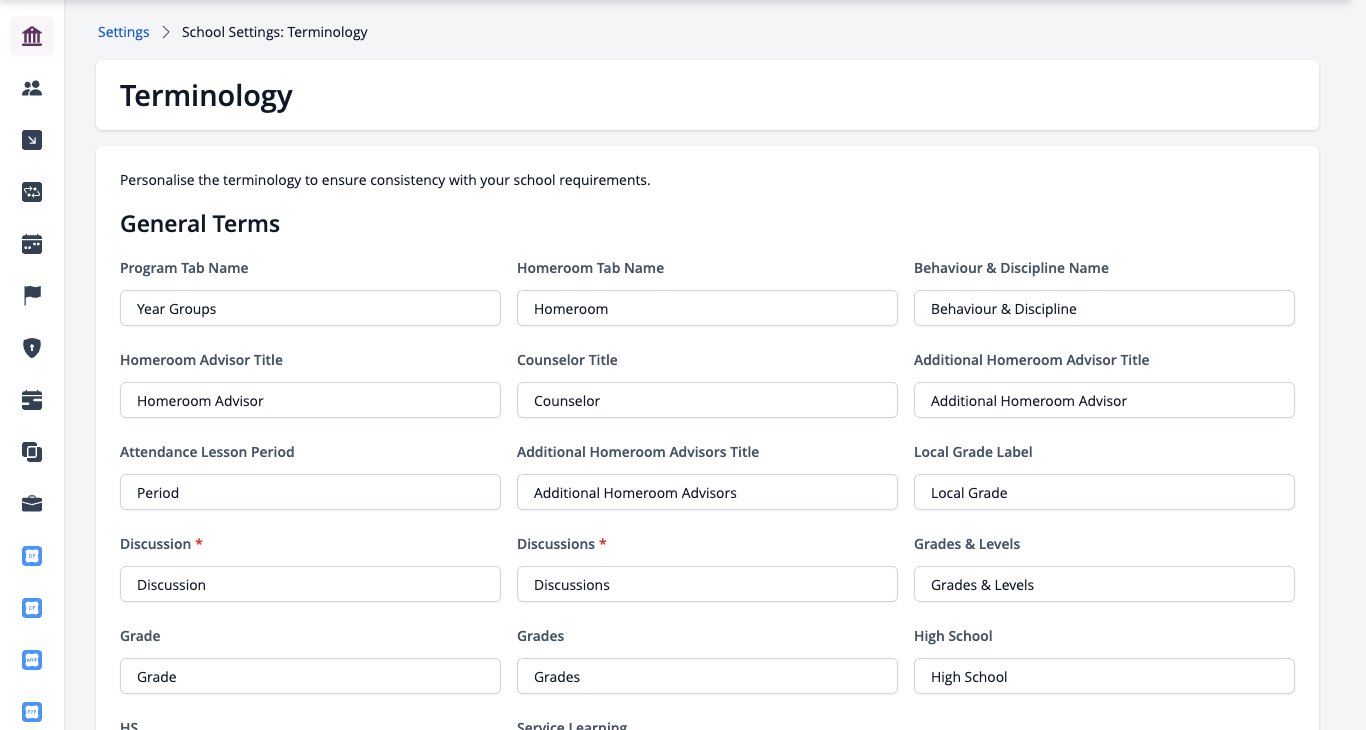

انتقل إلى الإعدادات > إعدادات المدرسة > المصطلحات وقم بمراجعة اسم علامة تبويب الفصل الدراسي ، ولقب مستشار الفصل الدراسي ، ولقب مستشار الفصل الدراسي الإضافي ، ولقب مستشاري الفصل الدراسي الإضافيين.

لقطة شاشة: صفحة المصطلحات، المصطلحات العامة، مع اسم علامة تبويب الفصل الدراسي، ولقب مستشار الفصل الدراسي، ولقب مستشار الفصل الدراسي الإضافي
صفحة المصطلحات، المصطلحات العامة، مع اسم علامة تبويب الفصل الدراسي، ولقب مستشار الفصل الدراسي، ولقب مستشار الفصل الدراسي الإضافي.
HR2. تعيين الطلاب لمستشاريهم في الفصل الدراسي
  1. انتقل إلى مجموعات السنوات ، وحدد مجموعة السنة وافتح الأعضاء. قم بتعيين المشرفين في علامة تبويب المشرفين لكل فئة.

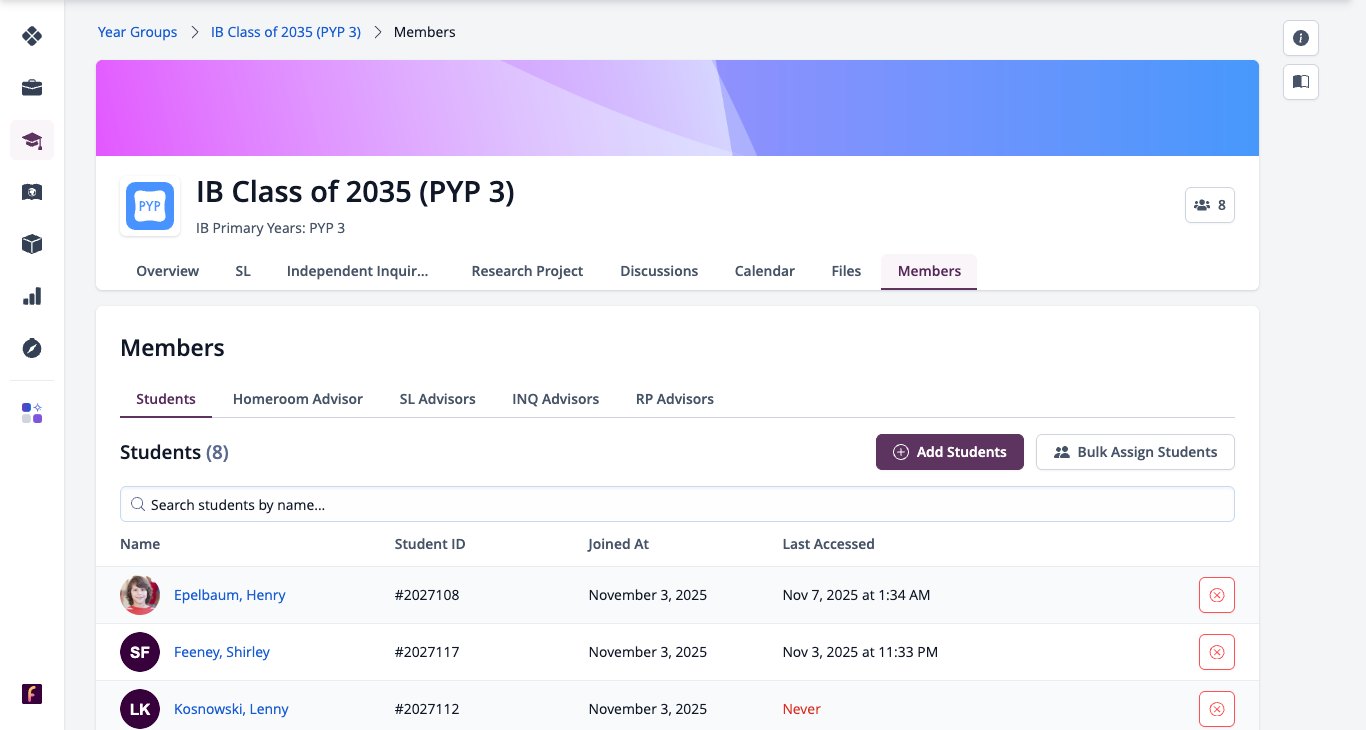

    لقطة شاشة: صفحة أعضاء المجموعة الدراسية مع علامات التبويب الخاصة بالطلاب، ومستشار الفصل، ومستشاري SL، ومستشاري INQ، ومستشاري RP

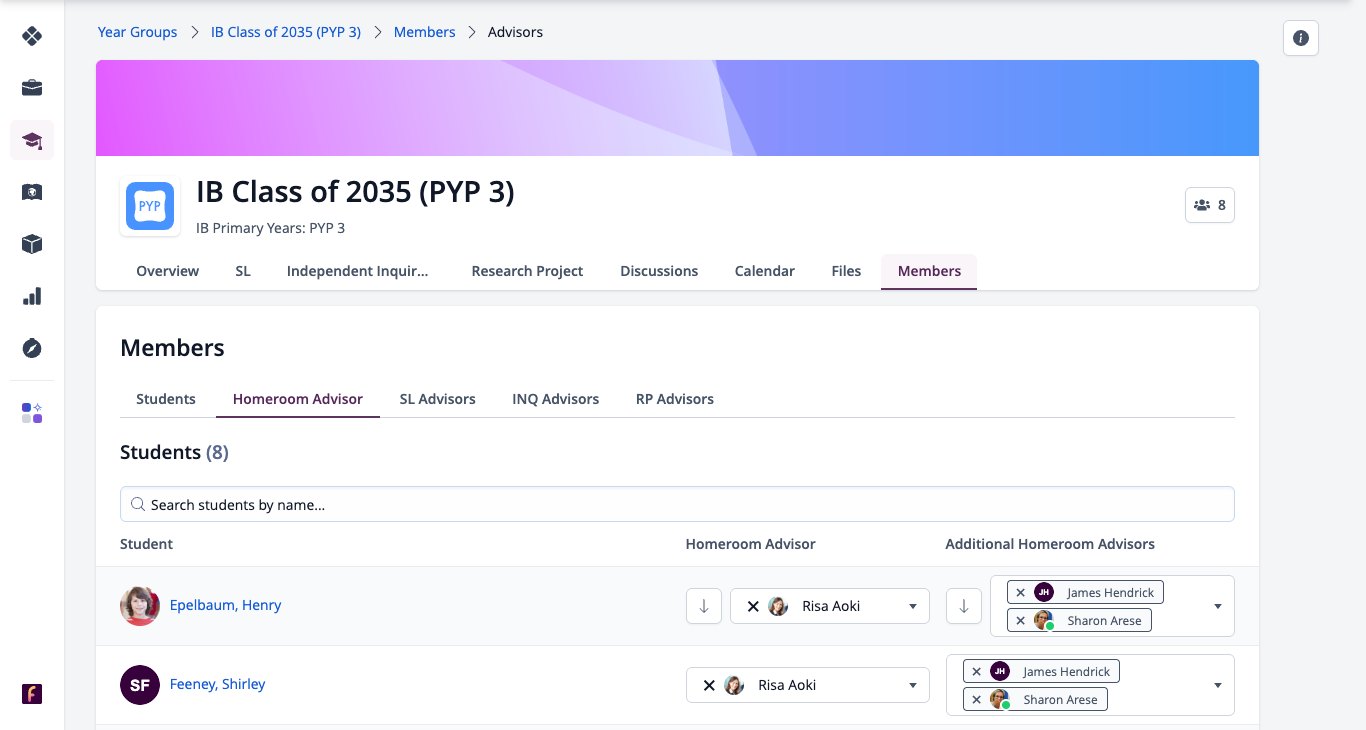

  2. للحصول على مستشارين إضافيين، افتح قسم الأعضاء > مستشار الفصل الدراسي.

    لقطة شاشة: علامة تبويب "مستشار الفصل" في صفحة أعضاء المجموعة الدراسية، مع عمودَي "مستشار الفصل" و"مستشارو الفصول الإضافيون".
  3. لإعطاء كل طالب نفس المرشد، اختر المرشد للطالب الأول، ثم حدد رمز السهم المنسدل لنسخه إلى الأسفل، ثم احفظ التغييرات.

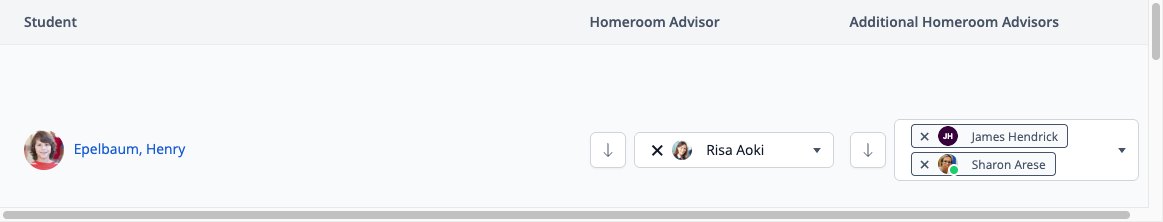

    لقطة شاشة: سهم منسدل بجانب مُرشد الفصل الدراسي للطالب الأول، يُستخدم لنسخه إلى جميع الطلاب
  4. افعل الشيء نفسه بالنسبة لمستشار الفصل الإضافي.

    لقطة شاشة: سهم منسدل بجانب مستشاري الفصل الإضافيين للطالب الأول، يُستخدم لنسخهم إلى جميع الطلاب
  5. لتعيين مستشارين مختلفين بشكل جماعي، انتقل إلى الأعضاء > الطلاب > تعيين الطلاب بشكل جماعي.

    لقطة شاشة: علامة تبويب الطلاب في صفحة أعضاء المجموعة السنوية مع خياري إضافة طلاب وتعيين الطلاب بشكل جماعي

حضور الحصص الدراسية

ج1. تخصيص مصطلحات الدرس

انتقل إلى الإعدادات > إعدادات المدرسة > المصطلحات وقم بتعيين مصطلح فترة درس الحضور.

لقطة شاشة: صفحة المصطلحات مع حقل فترة حضور الدرس
صفحة المصطلحات مع حقل فترة الدرس والحضور.
ج2. تحديد فترات كل برنامج

انتقل إلى الإعدادات > الحضور والتقويم > الفترات وحدد البرنامج.

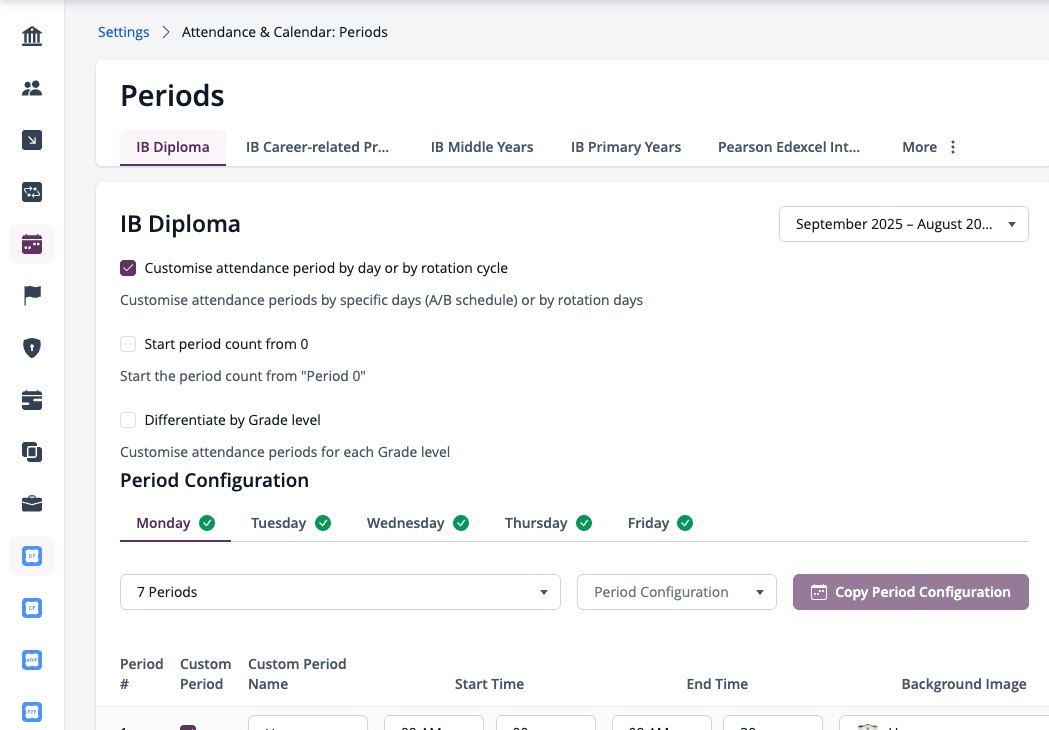

لقطة شاشة: إعدادات الفترات الزمنية لبرنامج
إعدادات الفترات الزمنية لبرنامج ما.
  1. اختر السنة الدراسية.

  2. اختر ما إذا كنت تريد تخصيص الفترات حسب اليوم أو حسب دورة الدوران، وما إذا كنت تريد بدء عد الفترات من 0.

  3. لتعيين فترات لكل صف، قم بتمكين "التفريق حسب مستوى الصف" ، ثم اختر كل صف.

  4. حدد عدد الحصص الدراسية وأوقاتها يوميًا. فعّل خيار "حصص مخصصة" للأوقات التي لا تتضمن تدريسًا. يمكنك تسمية الحصص المخصصة بحرية وإضافة صورة خلفية لها من قائمة الصور المُعدّة مسبقًا.

  5. استخدم خاصية "نسخ إعدادات الفترة" لنسخ الإعدادات بين الأيام أو أيام التناوب. تشير علامات الصح الخضراء إلى الأيام التي تم حفظ فتراتها. يمكنك أيضًا نسخ إعدادات الفترة من السنوات الدراسية السابقة.

  6. اختر حفظ التغييرات.

ج3. استيراد جداول الحصص الدراسية

انتقل إلى الفصول الدراسية > مدير الفصول الدراسية > استيراد الجداول الزمنية لاستيراد الفترات والمواقع بشكل جماعي.

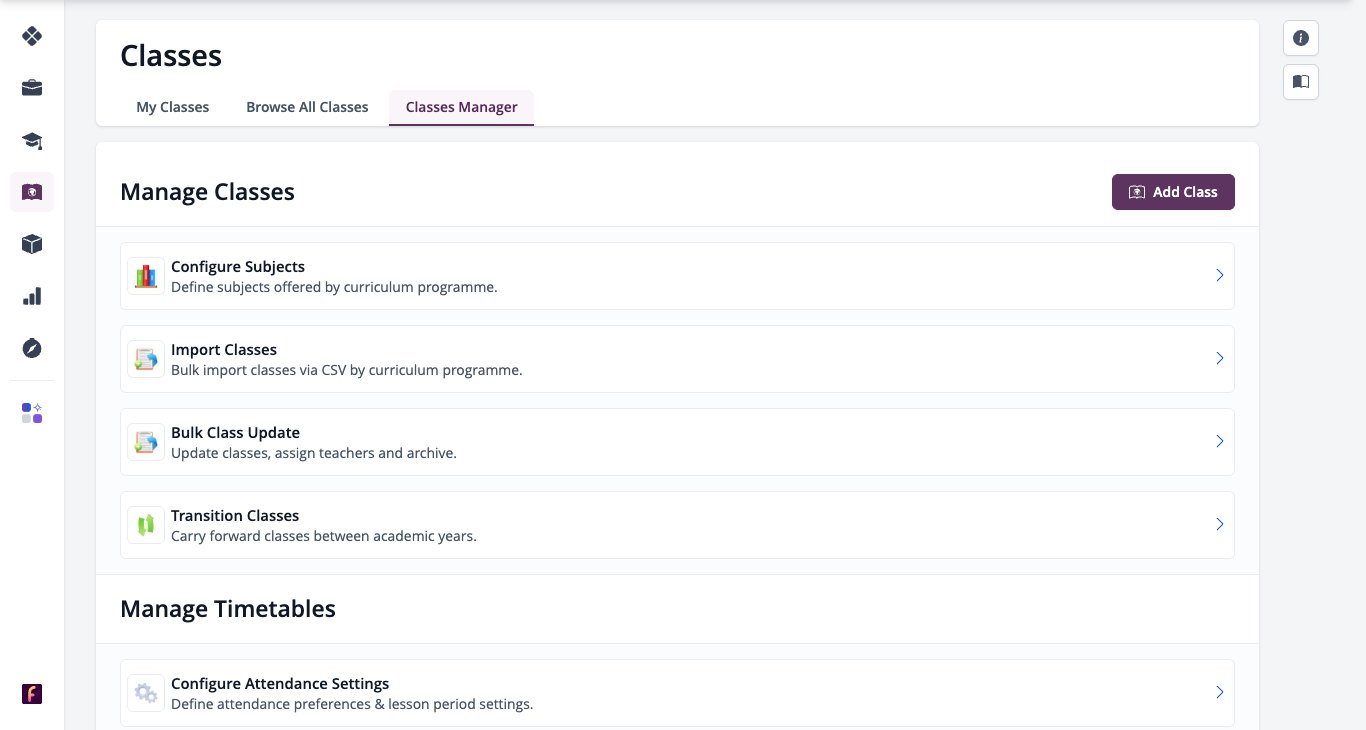

لقطة شاشة: مدير الفصول الدراسية مع استيراد الجداول الزمنية
مدير الفصول الدراسية مع إمكانية استيراد الجداول الزمنية.
  1. اختر تنزيل قالب CSV.

  2. أدخل رقم تعريف الفصل (فريد لكل فصل)، والسنة الدراسية، ويوم الدورة، ورقم الحصة، والموقع (اختياري). استخدم صفًا واحدًا لكل يوم. بالنسبة لأيام الأسبوع، يكون يوم الاثنين هو 1، ويوم الثلاثاء هو 2، وهكذا. أما بالنسبة لأيام الدورة، فأدخل رقم يوم الدورة.

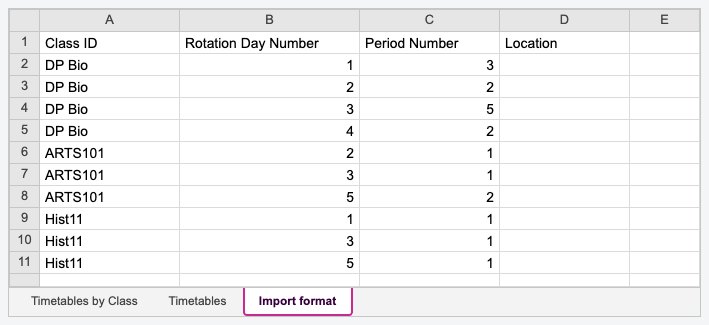

    جدول البيانات: ورقة تنسيق الاستيراد الخاصة بقالب الجدول الزمني
  3. احفظ الملف بصيغة CSV، ثم حدد " اختيار ملف" ثم "التالي".

    لقطة شاشة: صفحة استيراد الجداول الزمنية بصيغة CSV وتنزيل قالب CSV

استخدم مدير الفصول > تصدير الجداول الزمنية كمرجع للجداول الزمنية الحالية للفصول الدراسية.

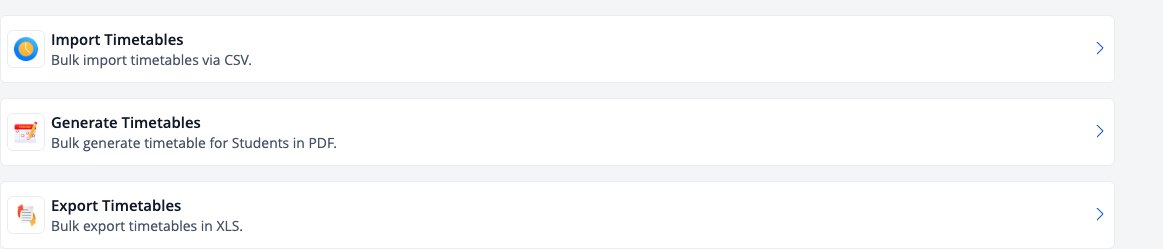

لقطة شاشة: خيارات مدير الفصول الدراسية لاستيراد وإنشاء وتصدير الجداول الزمنية
خيارات إدارة الفصول الدراسية لاستيراد وإنشاء وتصدير الجداول الزمنية.
ج4. مراجعة تعارضات الجدول الزمني

بعد التحميل، راجع الجدول الزمني وحدد "متابعة" للإنهاء.

لقطة شاشة: مراجعة استيراد الجدول الزمني مع المتابعة
مراجعة استيراد الجدول الزمني باستخدام برنامج Proceed.

لا يتم استيراد أي فئة إلا إذا تطابق مُعرّفها تمامًا مع المُعرّف الموجود في ManageBac+ . لتصدير مُعرّفات الفئات، انتقل إلى "الفئات" > "استعراض جميع الفئات": افتح لوحة "التفاصيل" على اليمين، ثم اختر "تصدير" > "تصدير إلى Excel" ، وصحّح أي مُعرّفات غير متطابقة، ثم اختر "تحميل ملف CSV جديد".

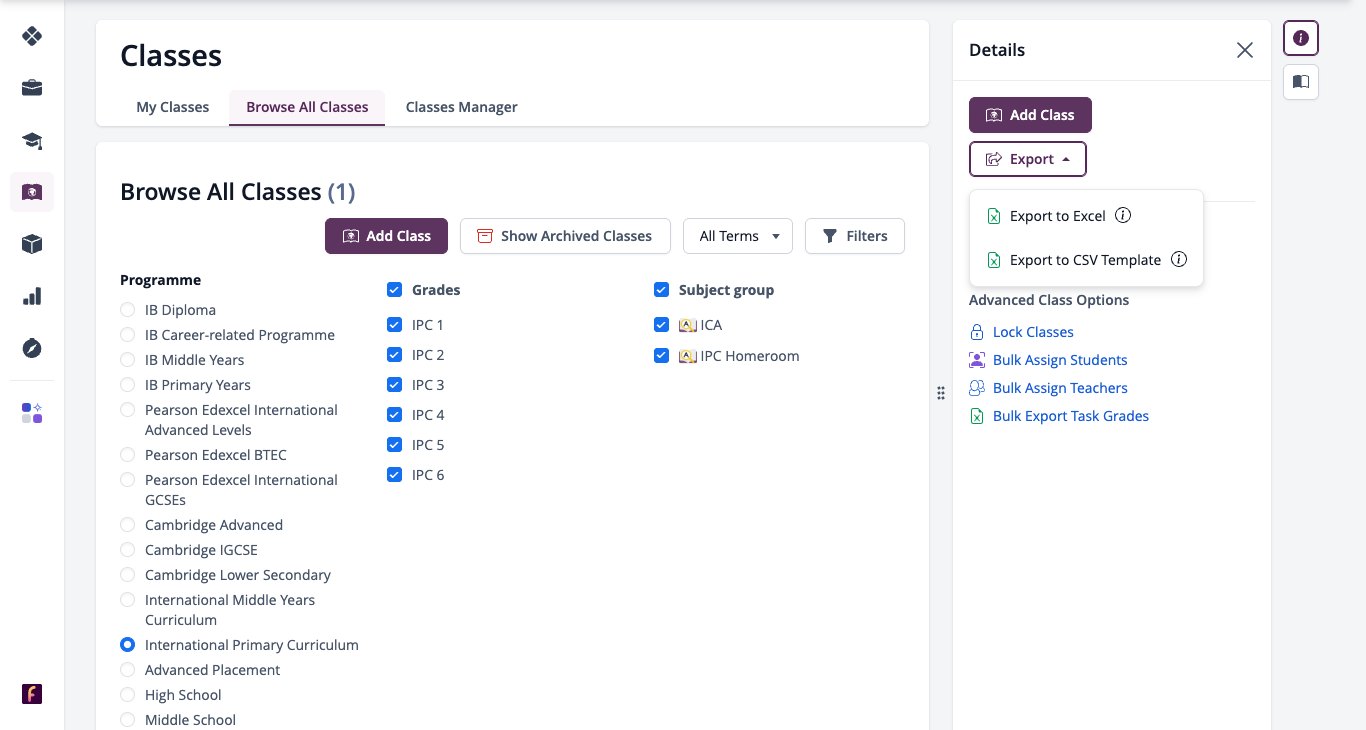

لقطة شاشة: قائمة التصدير في لوحة التفاصيل ضمن استعراض جميع الفصول الدراسية مع خيار التصدير إلى Excel
قائمة التصدير في لوحة التفاصيل عند استعراض جميع الفصول مع خيار التصدير إلى Excel.

يمكنك أيضًا التحقق من معرفات الفصول في الفصول > مدير الفصول ، وتحديث الجدول الزمني على الفصل نفسه بدلاً من الاستيراد.

تغيير أو مراجعة مستشاري الصفوف الدراسية

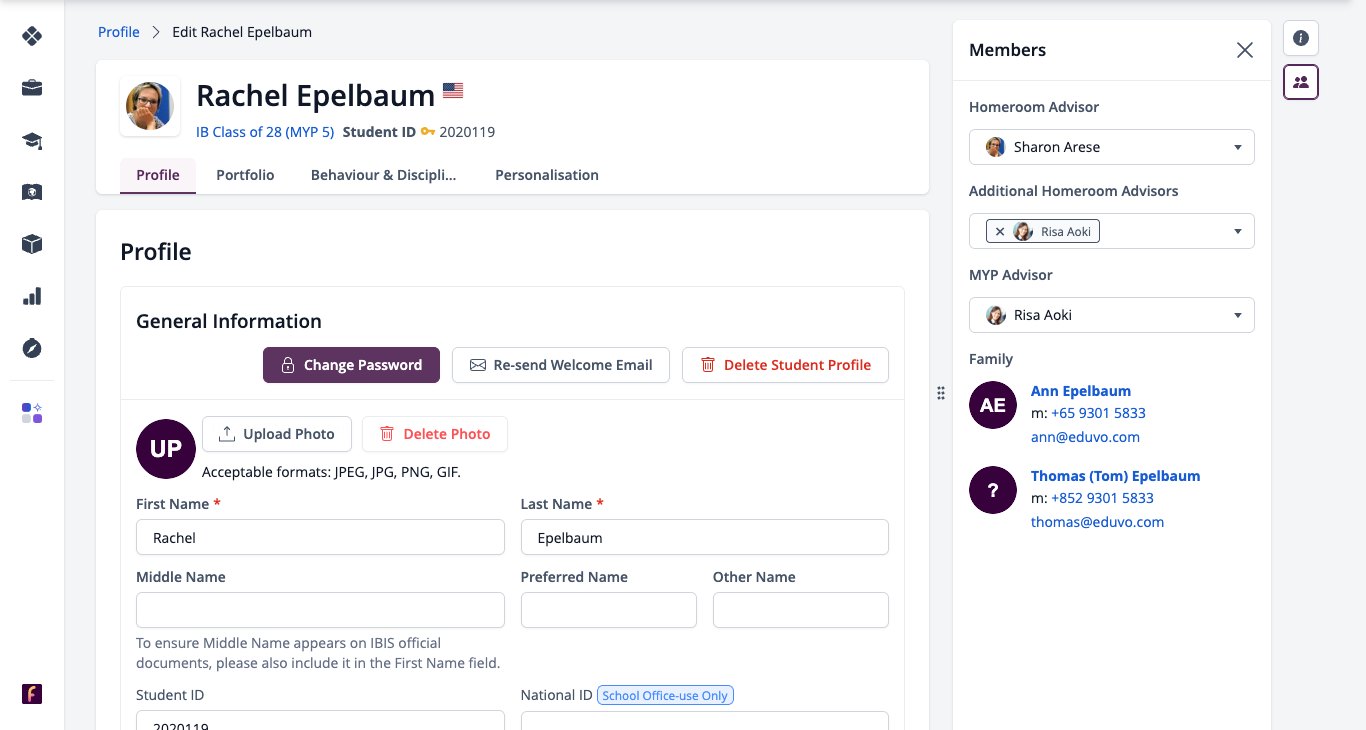

  • طالب واحد: افتح ملفه الشخصي، وحدد "تعديل الملف الشخصي" ، وافتح لوحة " الأعضاء" على اليمين، واختر من قائمة "مستشار الفصل الدراسي".

    لقطة شاشة: لوحة الأعضاء في صفحة تعديل الملف الشخصي للطالب مع قائمة مستشار الفصل

  • حسب المجموعة الدراسية: انتقل إلى المجموعات الدراسية ، وحدد المجموعة الدراسية، ثم الأعضاء > مستشار الفصل الدراسي ، واختر من قائمة مستشار الفصل الدراسي.

    لقطة شاشة: علامة تبويب مستشار الفصل الدراسي في مجموعة السنة الدراسية مع قوائم مستشار الفصل الدراسي ومستشاري الفصول الدراسية الإضافيين
  • لإضافة الطلاب بشكل جماعي: انتقل إلى أعضاء المجموعة السنوية > الطلاب > تعيين الطلاب بشكل جماعي.

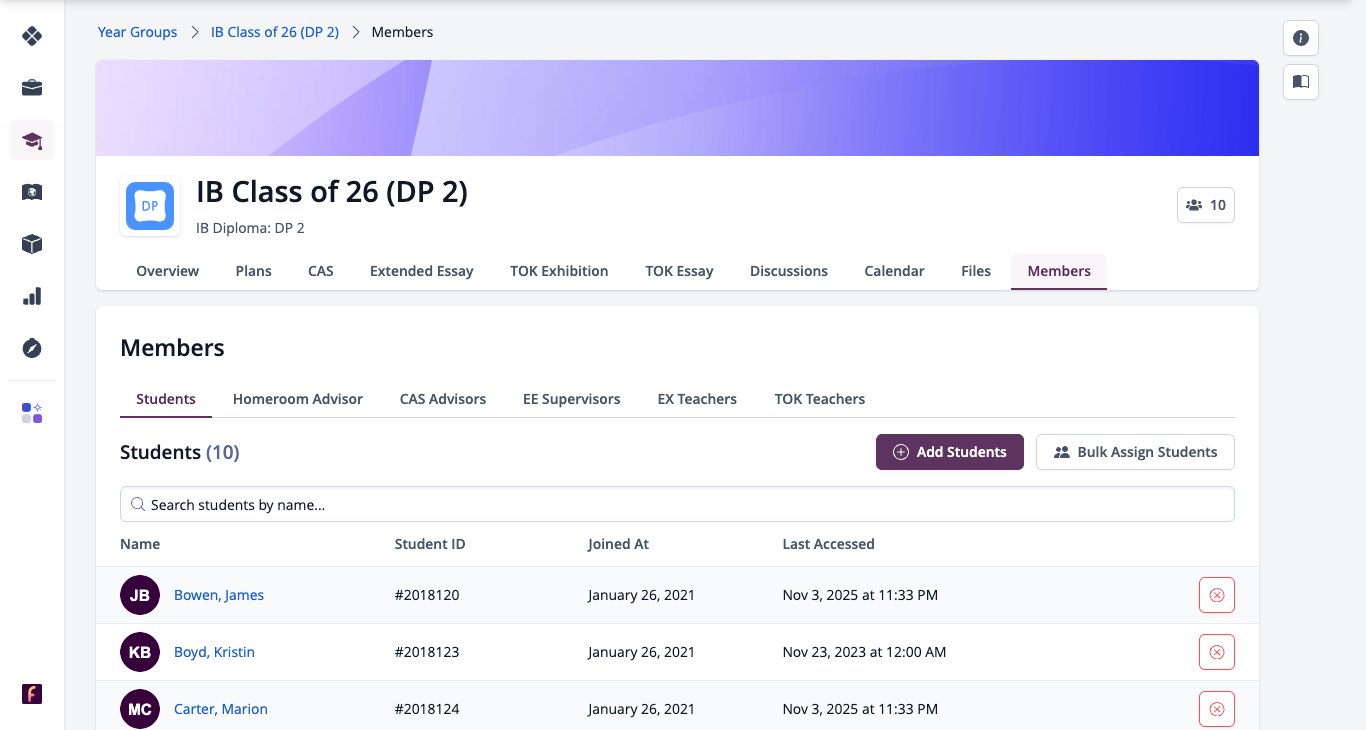

    لقطة شاشة: علامة تبويب الطلاب حسب السنة الدراسية مع خياري إضافة الطلاب وتعيين الطلاب بشكل جماعي

إدارة الجداول الزمنية

جداول الحصص الدراسية

قم بتحديد أو تحديث الفترات والأيام في إعدادات الحضور. يمكن إجراء فترات مزدوجة وحصص متكررة.

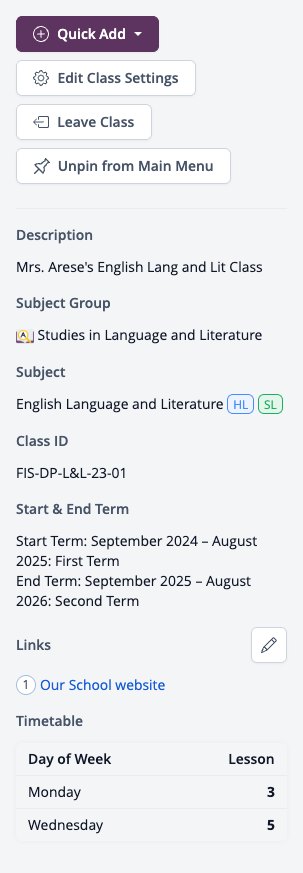

لقطة شاشة: لوحة تفاصيل الفصل الدراسي مع جدول الحصص حسب اليوم والدرس
لوحة تفاصيل الفصل الدراسي التي تعرض الجدول الزمني للفصل الدراسي حسب اليوم والدرس.

إذا لم يتم استيراد أي جدول زمني، فيمكن للمعلمين تحديد الأيام والفترات التي يجتمع فيها فصلهم الدراسي في علامة تبويب حضور الفصل، وإضافة موقع.

لقطة شاشة: إعدادات حضور الحصص الدراسية مع أيام وفترات انعقاد الحصة
إعدادات حضور الحصص الدراسية مع تحديد الأيام والفترات التي تُعقد فيها الحصص.
جداول الطلاب

انتقل إلى الفصول الدراسية > إدارة الفصول الدراسية > إنشاء الجداول الدراسية. يقوم ManageBac+ بإنشاء ملف ZIP يحتوي على ملفات PDF، مُصنّفة حسب المرحلة الدراسية واسم الطالب، على يمين الصفحة. حمّله لمشاركة ملفات PDF مع الطلاب عبر البريد الإلكتروني أو الرسائل.

لقطة شاشة: خيارات مدير الفصول الدراسية لاستيراد وإنشاء وتصدير الجداول الزمنية
خيارات إدارة الفصول الدراسية لاستيراد وإنشاء وتصدير الجداول الزمنية.

يمكن للطلاب أيضاً الاطلاع على جدولهم الزمني المباشر أو بصيغة PDF عند تسجيل الدخول.

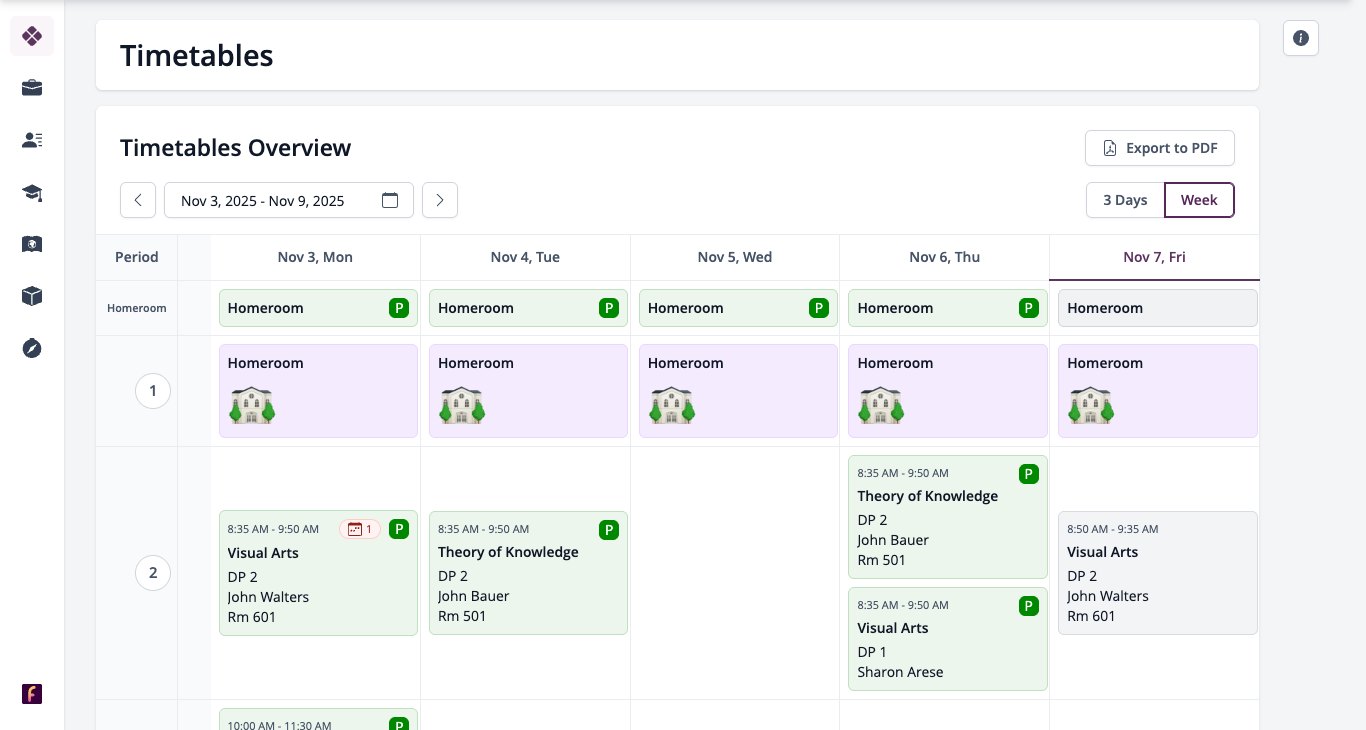

لقطة شاشة: نظرة عامة على جداول الطلاب مع حالات الحضور
نظرة عامة على جداول الطلاب مع حالات الحضور.
جداول مواعيد المعلمين

  1. استخدم خاصية البحث العالمي في أعلى الصفحة للعثور على المعلم وتحديده.

    لقطة شاشة: البحث العالمي في رأس ManageBac+
  2. اختر علامة تبويب الجداول الزمنية في ملفهم الشخصي. تصفح الجداول الأسبوعية، أو راسل المعلم عبر البريد الإلكتروني بخصوص حصة معينة، أو اختر "تصدير إلى PDF" في لوحة التفاصيل.

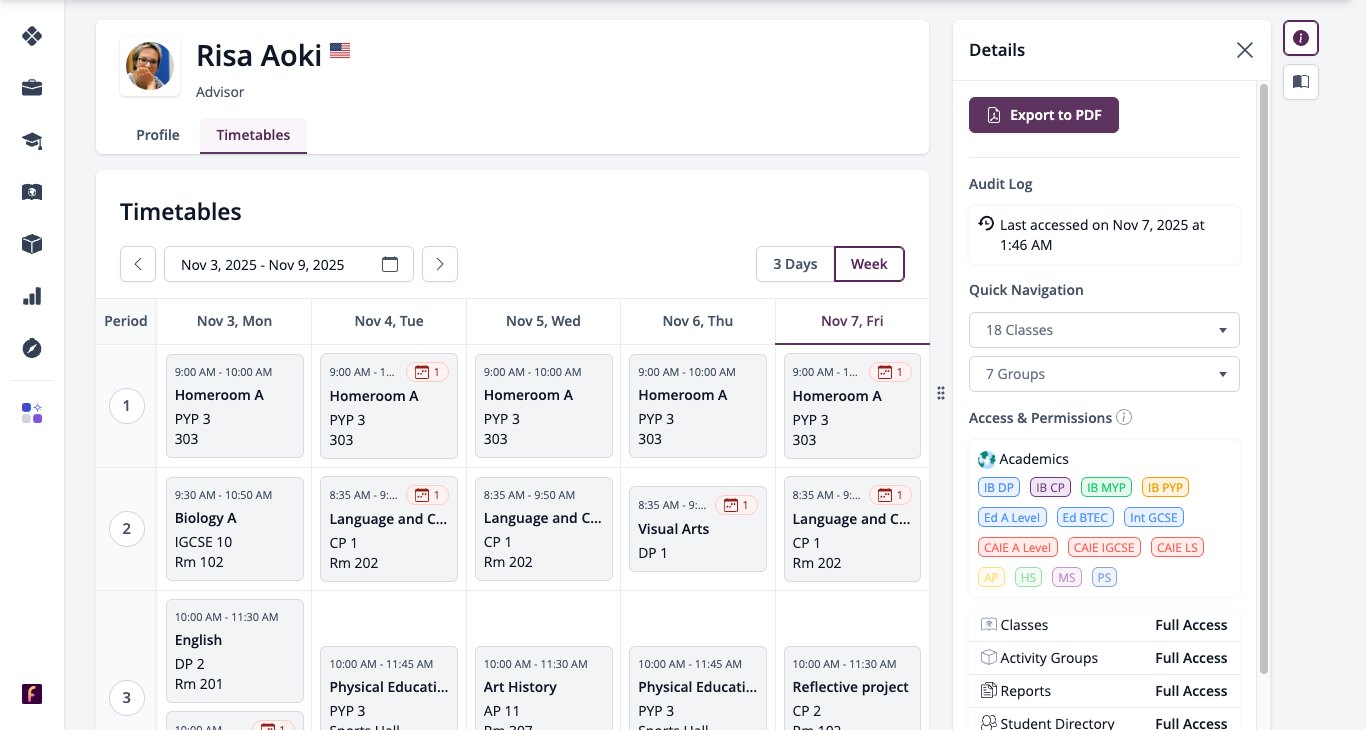

    لقطة شاشة: علامة تبويب جداول المعلمين مع خيار التصدير إلى PDF في لوحة التفاصيل

استخدم مدير الحضور

تتيح أداة إدارة الحضور ( الإحصائيات > إدارة الحضور) للمسؤولين والمعلمين المصرح لهم تسجيل الحضور اليومي دون الحاجة إلى فتح كل فصل دراسي أو غرفة صف. وهي مناسبة للمساعدين الإداريين أو موظفي الموارد البشرية الذين يسجلون حضور العديد من الطلاب.

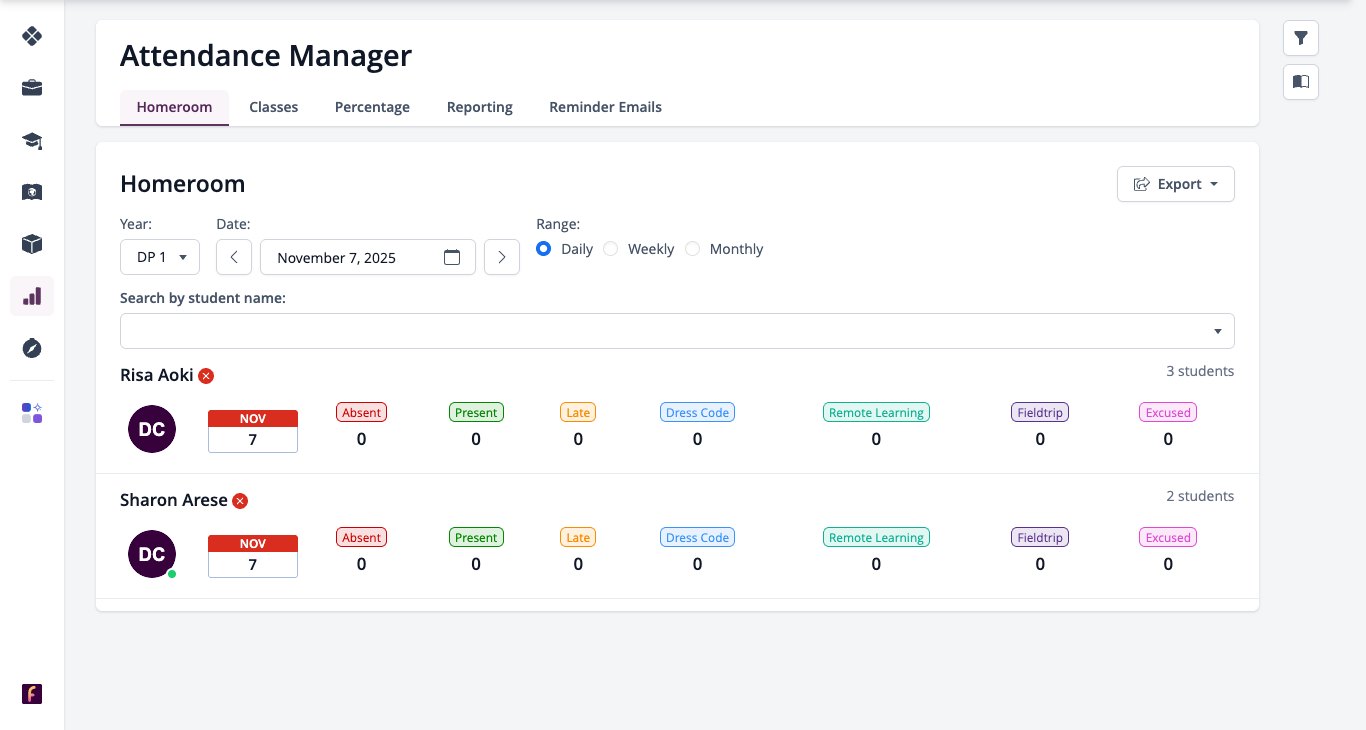

لقطة شاشة: علامة تبويب "الصف الدراسي" في مدير الحضور مع الإحصاءات اليومية حسب المشرف
علامة تبويب "مدير الحضور" الخاصة بالصف الدراسي مع الإحصاءات اليومية حسب المشرف.
  • سجل حسب الفصل الدراسي (حسب المرشد) أو الفصول الدراسية (حسب البرنامج)، مع تصفية النتائج حسب مستوى الصف وحالة الحضور.
  • تصدير نماذج الحضور المدرسي الكامل ونماذج الاتصال في حالات الطوارئ.
  • تتبع إنجاز المهام وإرسال تذكيرات للمستشارين الذين لم يسجلوا حضورهم.
  • قم بتحديث بيانات الطلاب بشكل جماعي واعرض السجلات حسب اليوم أو الأسبوع أو الشهر.
سجلات وتقارير الحضور

في علامة التبويب "التقارير" ، اعرض سجلات الفصل الدراسي والسجلات السنوية لجميع الطلاب عبر السنوات الدراسية، وحدد "تصدير إلى Excel" إذا كنت بحاجة إلى نسخة.

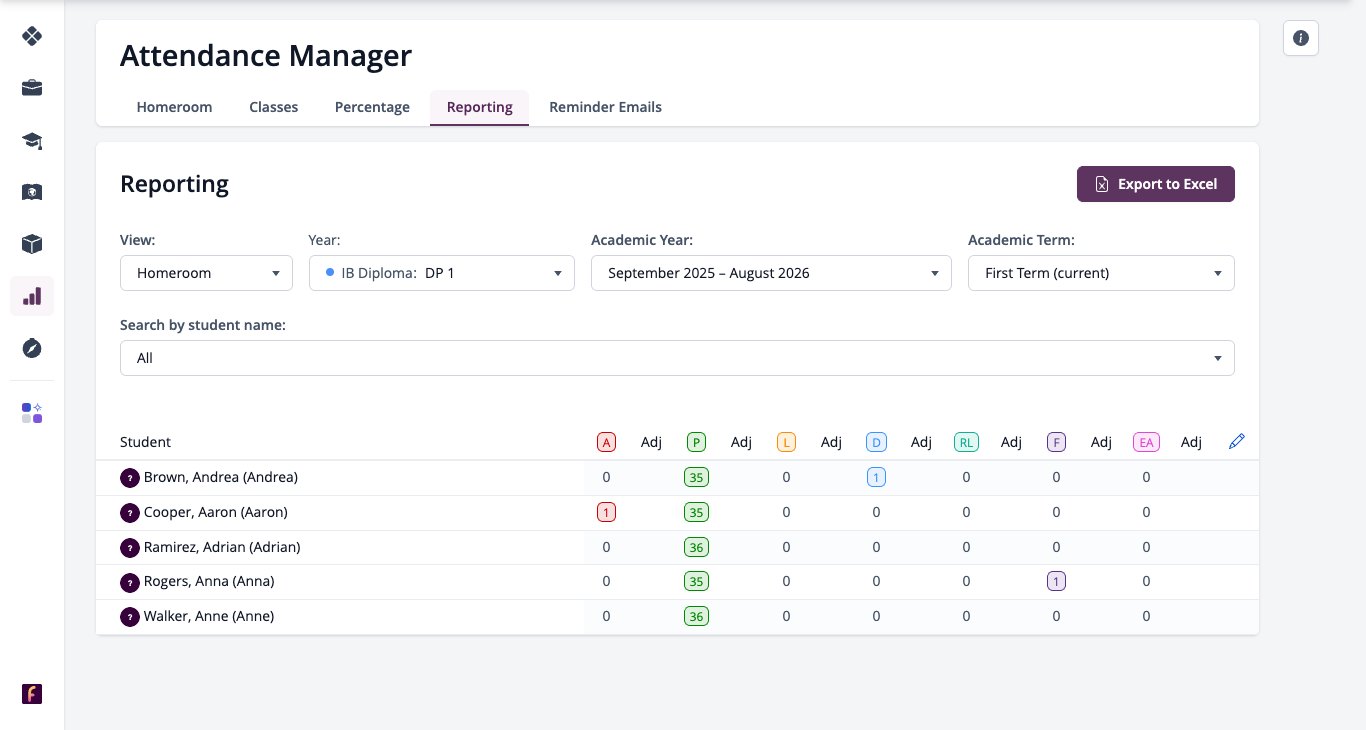

لقطة شاشة: علامة تبويب تقارير مدير الحضور مع سجلات الفصل الدراسي وخيار التصدير إلى Excel
علامة تبويب تقارير مدير الحضور مع سجلات الفصل الدراسي وخيار التصدير إلى Excel.

حدد رمز التحرير (القلم) لمراجعة وتعديل السجلات في أعمدة التعديل قبل إنشاء بطاقات التقارير، ثم حدد حفظ التغييرات.

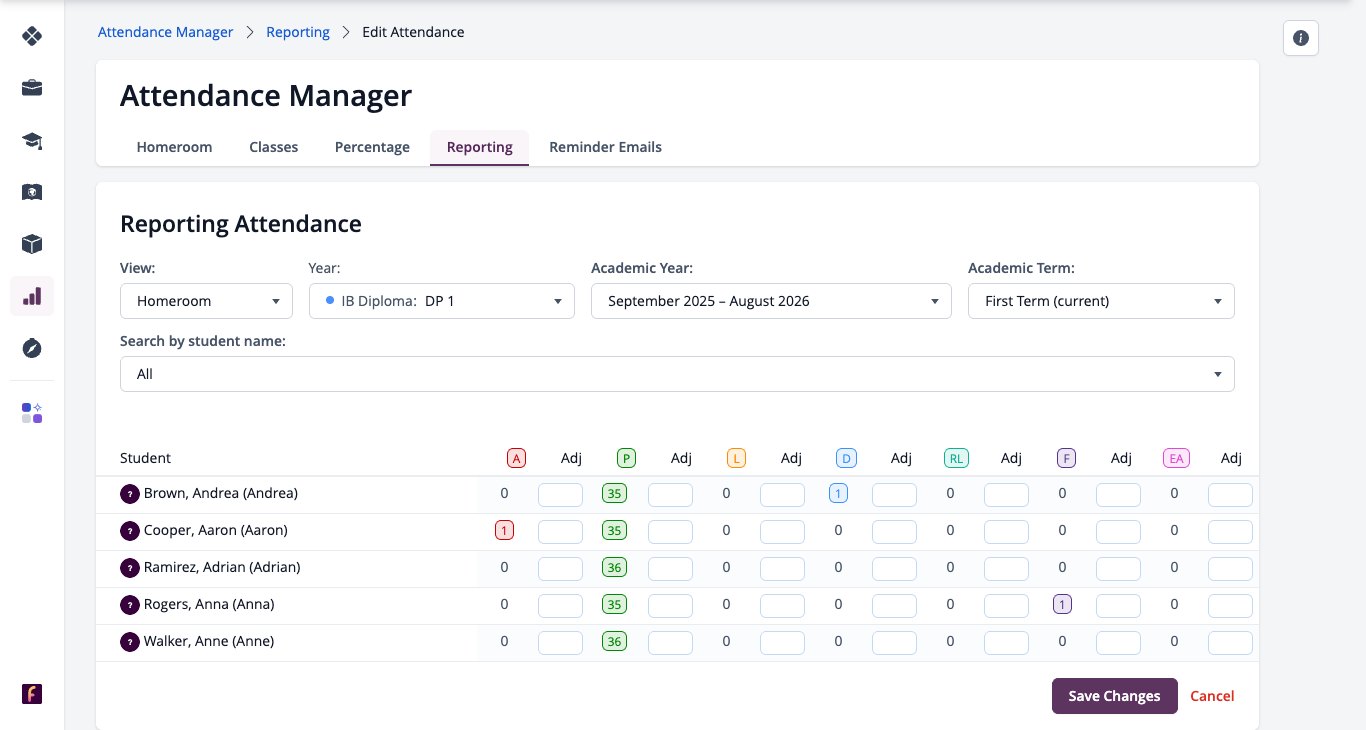

لقطة شاشة: تعديل سجلات الحضور في أعمدة "التعديل" قبل إعداد التقارير
تعديل سجلات الحضور في أعمدة "التعديل" قبل إعداد التقارير.
منح شخص ما إذن مدير الحضور

بشكل جماعي: انتقل إلى الإعدادات > الأمان والأذونات > المعلمون والمستشارون > الأذونات الفردية.

لقطة شاشة: أذونات فردية مع عمود إذن الحضور
أذونات فردية مع عمود إذن الحضور.

بالنسبة لشخص واحد: افتح ملفه الشخصي، وحدد "تحرير الملف الشخصي" > "الوصول والأذونات" ، وحدد "الحضور" ثم حدد "حفظ التغييرات".

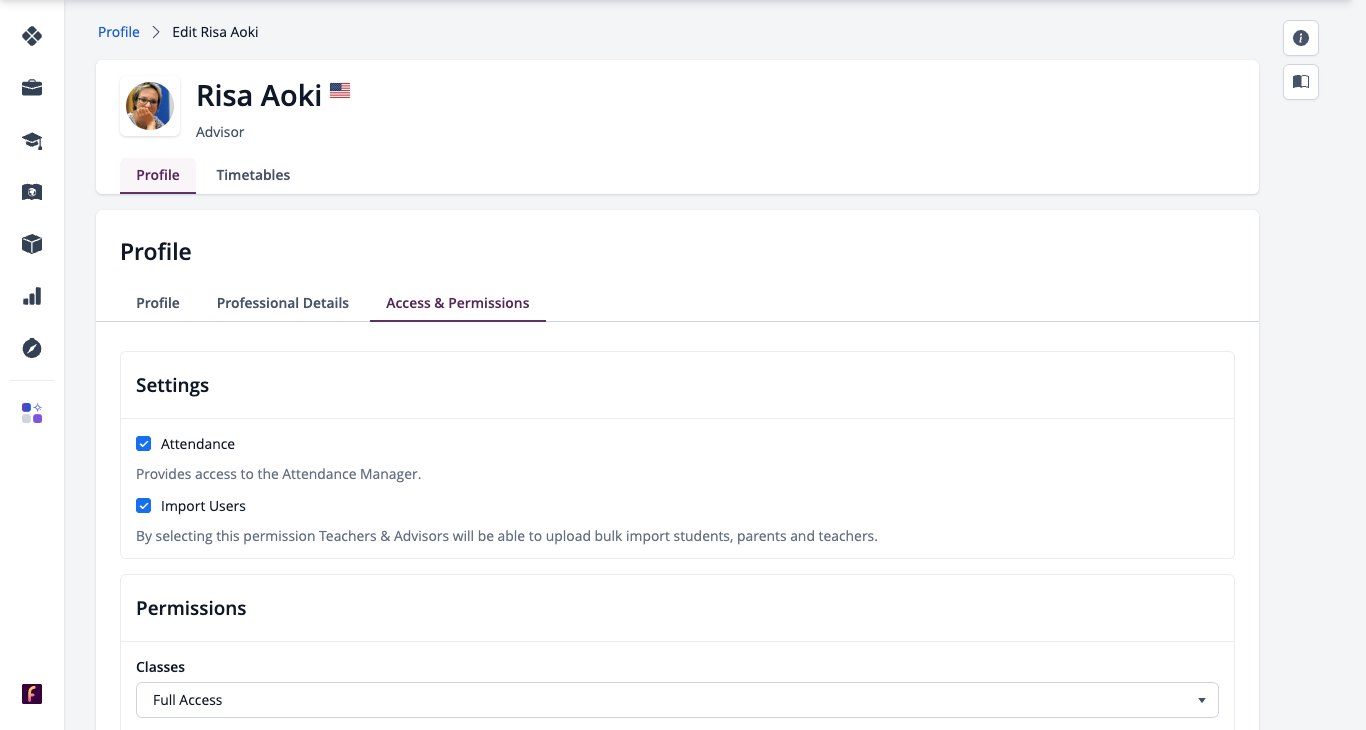

لقطة شاشة: خانة اختيار الحضور في قسم "الوصول والأذونات" الخاص بالمعلم
خانة اختيار الحضور في قسم "الوصول والأذونات" الخاص بالمعلم.

يمنح هذا الإذن حق الوصول الكامل لعرض وتحديث حضور جميع الطلاب في جميع البرامج والمستويات الدراسية، سواء في الماضي أو الحاضر.

استيراد بيانات الحضور بكميات كبيرة

يمكن للمسؤولين تحديث حضور الصفوف الدراسية وفصول التوجيه من ملف CSV عبر الإعدادات > الحضور والتقويم > استيراد الحضور والتأكيدات. كما يمكن للمعلمين ومشرفي فصول التوجيه تأكيد الحضور في تطبيق iOS.

شارك الحضور مع الطلاب وأولياء الأمور

ما يراه الطلاب

في نظام الجداول الزمنية ، يمكن للطلاب الاطلاع على الحصص الدراسية وأماكنها، وحالة الحضور المباشر، وإحصائيات حضور الصفوف والفصول الدراسية. كما يمكنهم التواصل مع المعلمين لإبلاغهم بتأخرهم، واستعراض الجداول الزمنية المستقبلية، وتصدير جدولهم الزمني إلى ملف PDF.

لقطة شاشة: نظرة عامة على جداول الطلاب مع حالات الحضور
نظرة عامة على جداول الطلاب مع حالات الحضور.
ما يراه الآباء

في مساحة العمل الخاصة بي ، يمكن للآباء الاطلاع على ملخص حضور الفصل الدراسي للفصل الدراسي الحالي.

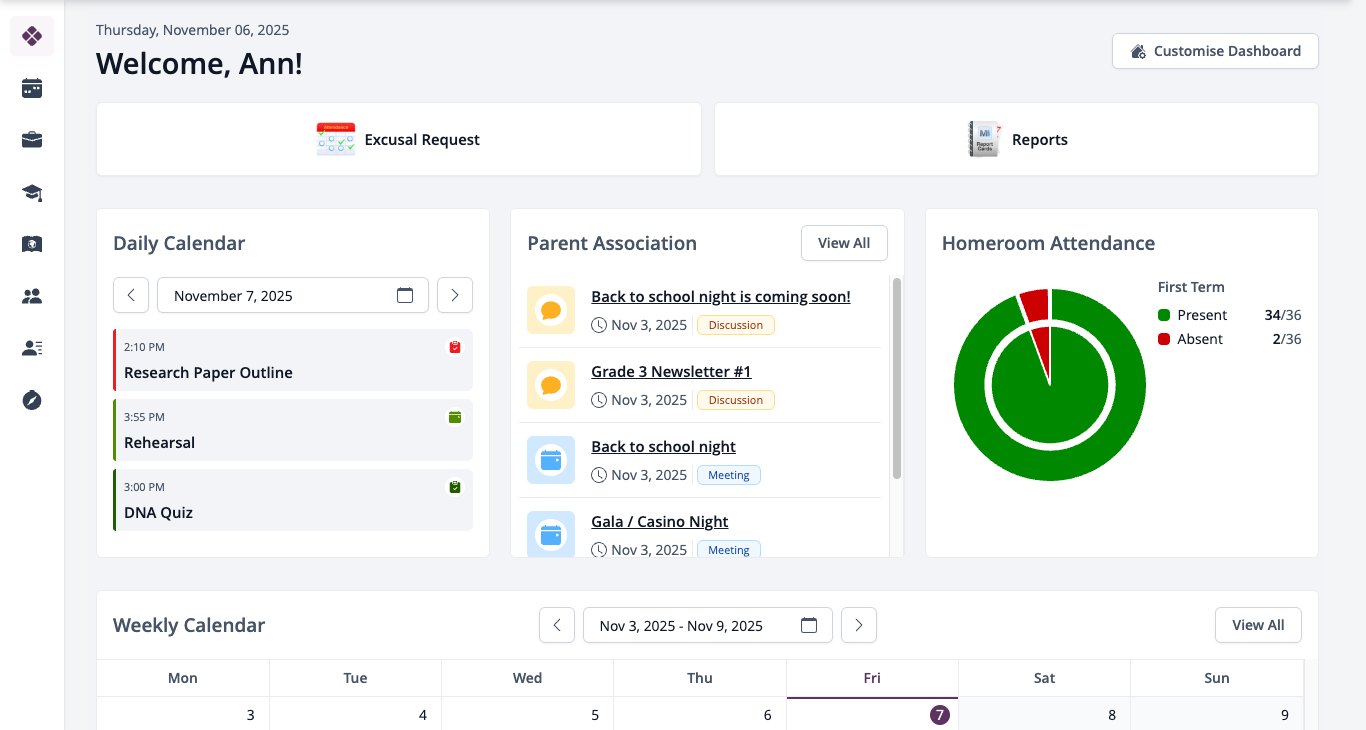

لقطة شاشة: مساحة عمل الوالدين مع طلب عذر وملخص حضور الفصل الدراسي
مساحة عمل الوالدين مع طلب الإعفاء وملخص حضور الفصل الدراسي.

في تبويب " حضور الطفل وجدوله الدراسي" ، يمكن للوالدين عرض الجداول الدراسية وتصديرها بصيغة PDF، بالإضافة إلى الاطلاع على إحصائيات حضور الطلاب. يتم تحديث الحالات في الوقت الفعلي، مع إدراج جهات الاتصال الرئيسية.

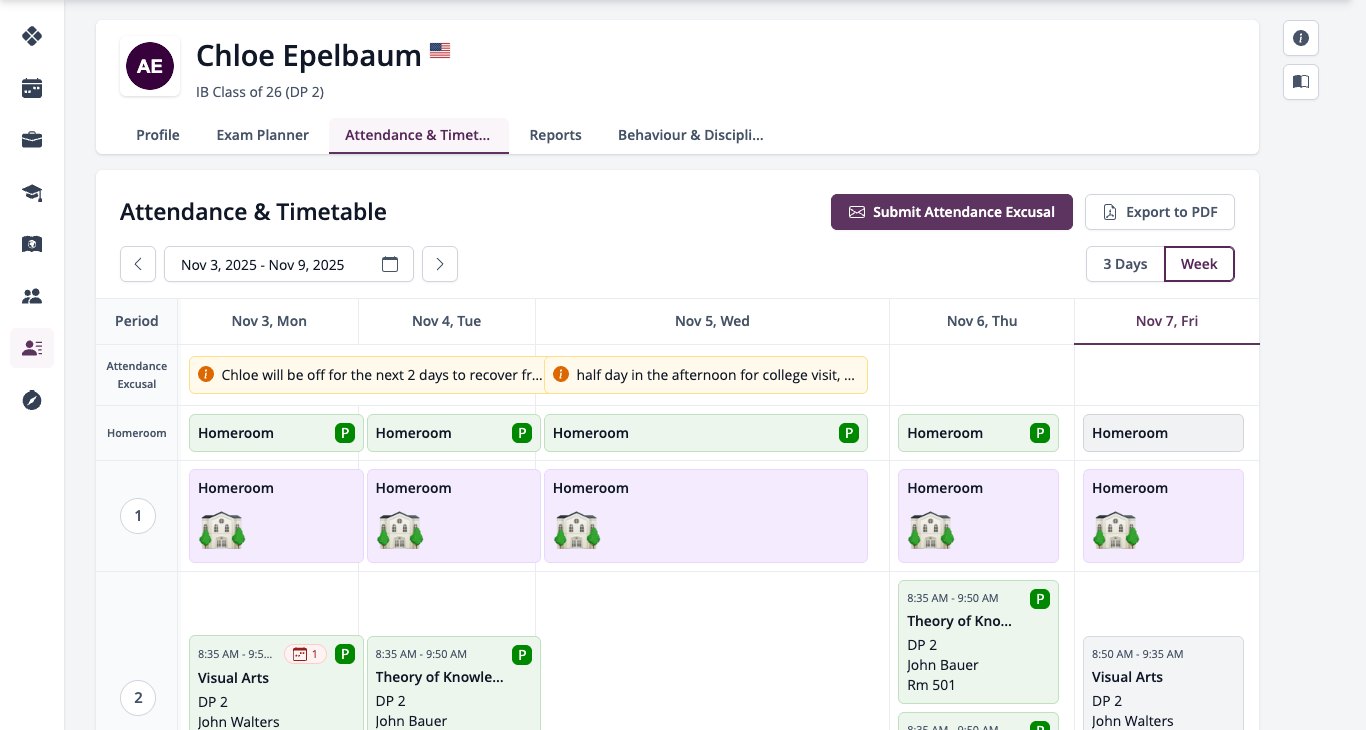

لقطة شاشة: عرض أولياء الأمور لعلامة تبويب الحضور والجدول الزمني مع حالات الحضور
عرض أولياء الأمور لعلامة التبويب "الحضور والجدول الزمني" مع حالات الحضور.

يمكن لكل والد اختيار لغة واجهة المستخدم الخاصة به، بما في ذلك الصينية والعربية والفرنسية واليابانية والإسبانية.

لقطة شاشة: بوابة أولياء الأمور بلغة أخرى
بوابة أولياء الأمور بلغة أخرى.
أعذار الحضور من أولياء الأمور
  1. يختار أولياء الأمور خيار "إرسال عذر عن الحضور" في علامة التبويب " الحضور والجدول الزمني" الخاصة بطفلهم، أو "طلب عذر" في "مساحة العمل الخاصة بي".

    لقطة شاشة: إرسال طلب إعفاء من الحضور في تبويب الحضور والجدول الزمني

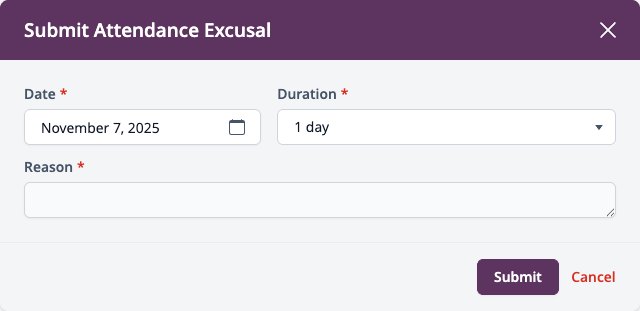

    لقطة شاشة: نافذة إرسال طلب إعفاء من الحضور مع التاريخ والمدة والسبب
  2. يختارون التاريخ والمدة ، ويقدمون سببًا (على سبيل المثال رحلة تخييم لمدة 10 أيام) ثم يختارون إرسال.

  3. يتم إرسال الإعفاء إلى مستشار الفصل الدراسي للطالب ويتم إرساله عبر البريد الإلكتروني إلى مسؤولي ManageBac+ ، الذين يتلقون إشعارًا بذلك.

    لقطة شاشة: إشعار إداري بشأن عذر غياب جديد
  4. يمكن للمسؤولين ومستشاري الفصول الدراسية الاطلاع على حالات الغياب المبررة الحالية في أداة "حضور الفصل الدراسي" ضمن "مساحة العمل الخاصة بي". كما يتم احتساب حالات الغياب المبررة في "مدير الحضور".

    لقطة شاشة: أداة "حضور الصف" في مساحة العمل الخاصة بي، والتي تعرض قائمة الأعذار

يجب تفعيل إعفاءات الوالدين أولاً (انظر A1).

الحضور في بطاقات التقارير

انتقل إلى Insights > Reporting > Templates ، وحدد القالب الخاص بك وافتح Attendance.

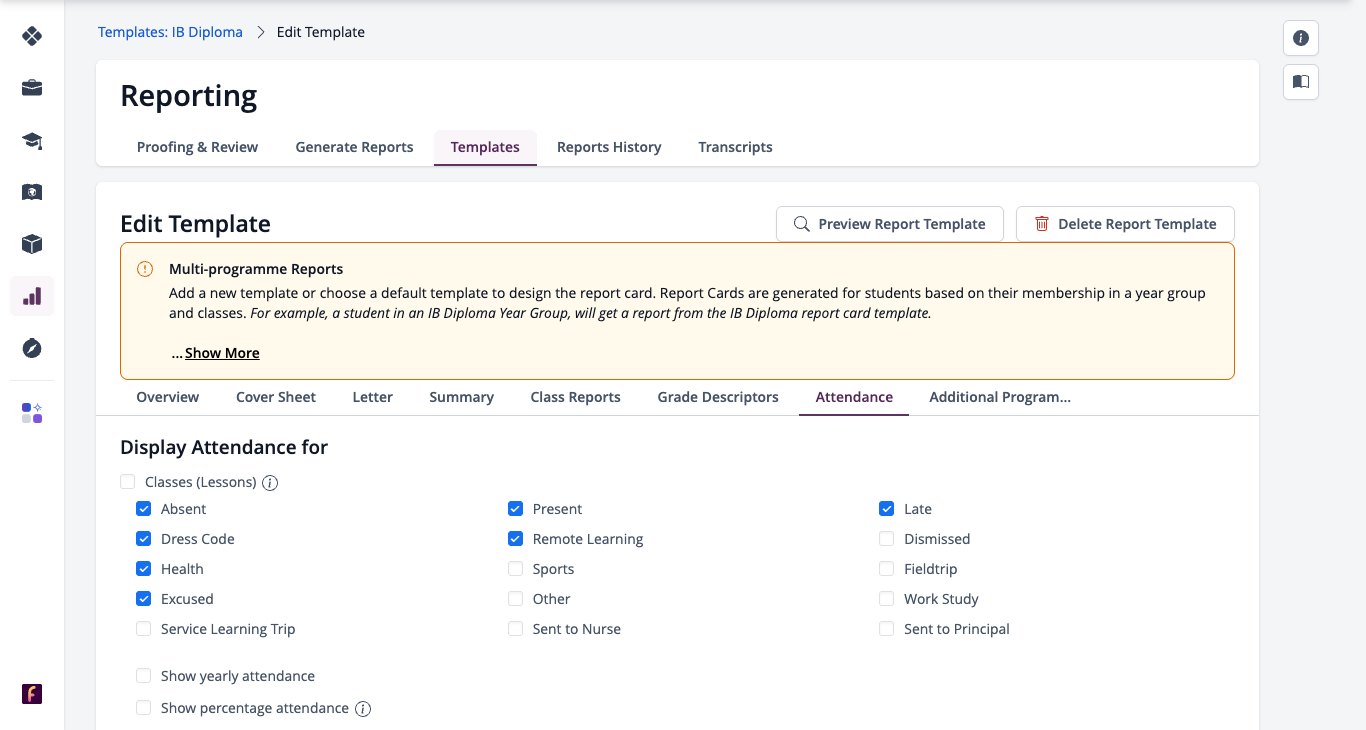

لقطة شاشة: علامة تبويب الحضور في نموذج بطاقة التقرير
علامة تبويب الحضور في نموذج بطاقة التقرير.
  • إظهار حضور الفصل الدراسي، أو حضور الحصة، أو كليهما.
  • اختر التصنيفات التي تريد تضمينها، على سبيل المثال "حاضر" و"غير حاضر" فقط.
  • يمكنك عرض النسب المئوية اختيارياً.
  • استخدم سجلات الفصل الدراسي أو السجلات السنوية.
  • أظهر الحضور على صفحة الغلاف أو صفحة الملخص.
لقطة شاشة: الحضور على صفحة غلاف بطاقة التقرير أو صفحة الملخص
الحضور مذكور في صفحة غلاف بطاقة التقرير أو صفحة الملخص.
ملخصات يومية ورسائل بريد إلكتروني عن الغياب

يمكن للمسؤولين تلقي ملخص يومي لحضور الطلاب في الصف، ويمكن إرسال بريد إلكتروني إلى أولياء الأمور عند تسجيل غياب طفلهم في الصف. فعّل هذه الخيارات في A1.

لقطة شاشة: ملخص حضور الصفوف الدراسية اليومي المرسل بالبريد الإلكتروني إلى المشرفين
إرسال ملخص يومي لحضور الطلاب إلى المشرفين عبر البريد الإلكتروني.

هل كان هذا المقال مفيداً؟

17 من 26 وجدوا هذا مفيداً
